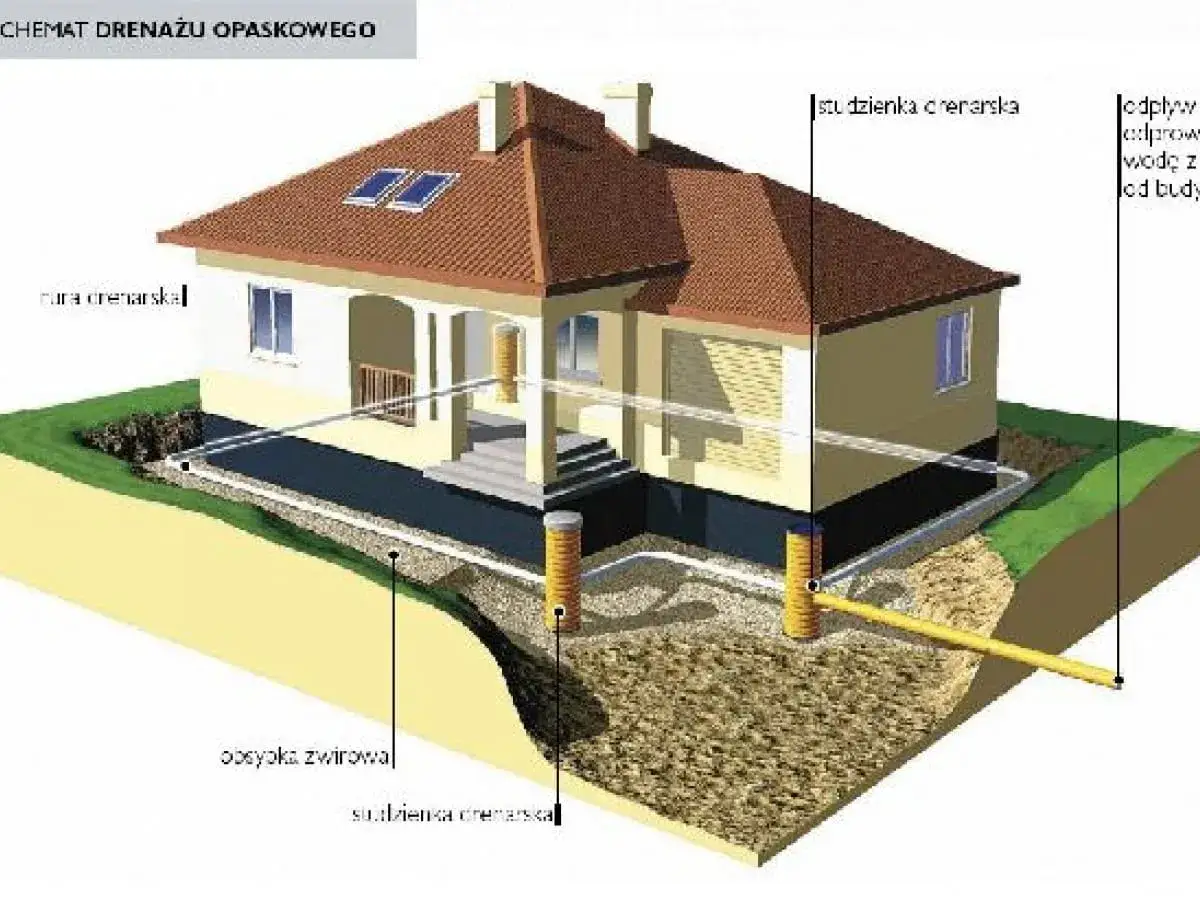

Gdy po intensywnym deszczu woda długo stoi przy ścianach, a w piwnicy pojawia się wilgoć, problem często zaczyna się nie w samym budynku, lecz w jego otoczeniu. Drenaż opaskowy pomaga odprowadzić wodę od fundamentów, ale tylko wtedy, gdy ma właściwy spadek, filtrację i pewny odbiornik. Poniżej pokazuję, kiedy takie odwodnienie ma sens, jak je zaplanować, z czego wykonać i ile może kosztować w 2026 roku.
Sprawny system odprowadza wodę, ale nie zastępuje hydroizolacji
- Cel to zmniejszenie wilgoci i parcia wody przy fundamentach.
- Rury perforowane układa się zwykle na poziomie posadowienia, lecz nigdy poniżej spodu ławy bez projektu i zabezpieczeń.
- Spadek 0,2-0,5% oznacza obniżenie rury o około 2-5 mm na każdy metr.
- Geowłóknina i płukany żwir chronią przewody przed zamuleniem.
- Orientacyjny koszt kompletnego wykonania wynosi często 180-350 zł za metr bieżący, a w trudnych warunkach więcej.

Co naprawdę robi odwodnienie wokół fundamentów
System składa się z perforowanych rur, warstwy filtracyjnej, studzienek kontrolnych oraz przewodu odprowadzającego wodę do ustalonego odbiornika. Otwory w rurze zbierają wodę przesączającą się przez grunt, a następnie kierują ją do najniższego punktu instalacji. Dzięki temu mniej wilgoci dociera do ścian fundamentowych, a izolacja nie jest stale obciążona wodą.
Nie traktuję jednak opaski drenarskiej jako zamiennika izolacji przeciwwilgociowej lub przeciwwodnej. Jeżeli ściana ma pękniętą izolację, nieszczelne przejście instalacyjne albo wodę naporową, sama rura w żwirze może tylko częściowo ograniczyć problem.
| Element | Rola w systemie |
|---|---|
| Rura drenarska | Zbiera wodę z warstwy gruntu i transportuje ją do studzienki. |
| Żwir płukany | Tworzy przepuszczalną strefę, przez którą woda łatwo dociera do rury. |
| Geowłóknina | Oddziela grunt od kruszywa i ogranicza zamulanie instalacji. |
| Studzienki rewizyjne | Pozwalają kontrolować, płukać i czyścić przewody. |
| Odbiornik wody | Zapewnia bezpieczne odprowadzenie wody poza strefę fundamentów. |
Najczęstszy błąd polega na skupieniu się wyłącznie na rurze. W praktyce o skuteczności decyduje cały układ, przede wszystkim drożny odpływ i prawidłowo dobrana warstwa filtracyjna.
Kiedy opaska drenarska ma sens, a kiedy nie wystarczy
Takie rozwiązanie dobrze sprawdza się przy domach z piwnicą, na działkach z gliną, iłem lub gruntem długo zatrzymującym wodę. Jest również pomocne tam, gdzie po ulewach woda spływa w kierunku budynku albo poziom wód gruntowych okresowo podnosi się przy ścianach podziemia.
Przed wykonaniem instalacji sprawdzam przede wszystkim kilka sygnałów:
- mokre narożniki i wykwity soli na ścianach piwnicy,
- kałuże utrzymujące się przy fundamentach po opadach,
- zapach wilgoci i łuszczącą się powłokę izolacyjną,
- grunt spoisty, przez który woda bardzo wolno wsiąka,
- brak sprawnego odprowadzenia wody z rynien i rur spustowych.
Nie każdy zawilgocony fundament wymaga od razu kopania całej opaski. Czasem przyczyną jest nieszczelna rura spustowa, źle wyprofilowana nawierzchnia albo brak hydroizolacji poziomej. Najpierw trzeba ustalić źródło wody, bo dren wykonany bez diagnozy może być kosztownym leczeniem niewłaściwego problemu.
Przy istniejącym domu trzeba zachować szczególną ostrożność. Odkopanie całej ściany naraz może naruszyć stateczność fundamentów, dlatego prace prowadzi się zwykle odcinkami. Jeśli budynek jest stary, ma spękania lub płytko posadowione ławy, zakres robót powinien ocenić konstruktor.
Jak zaplanować przebieg i odbiornik wody

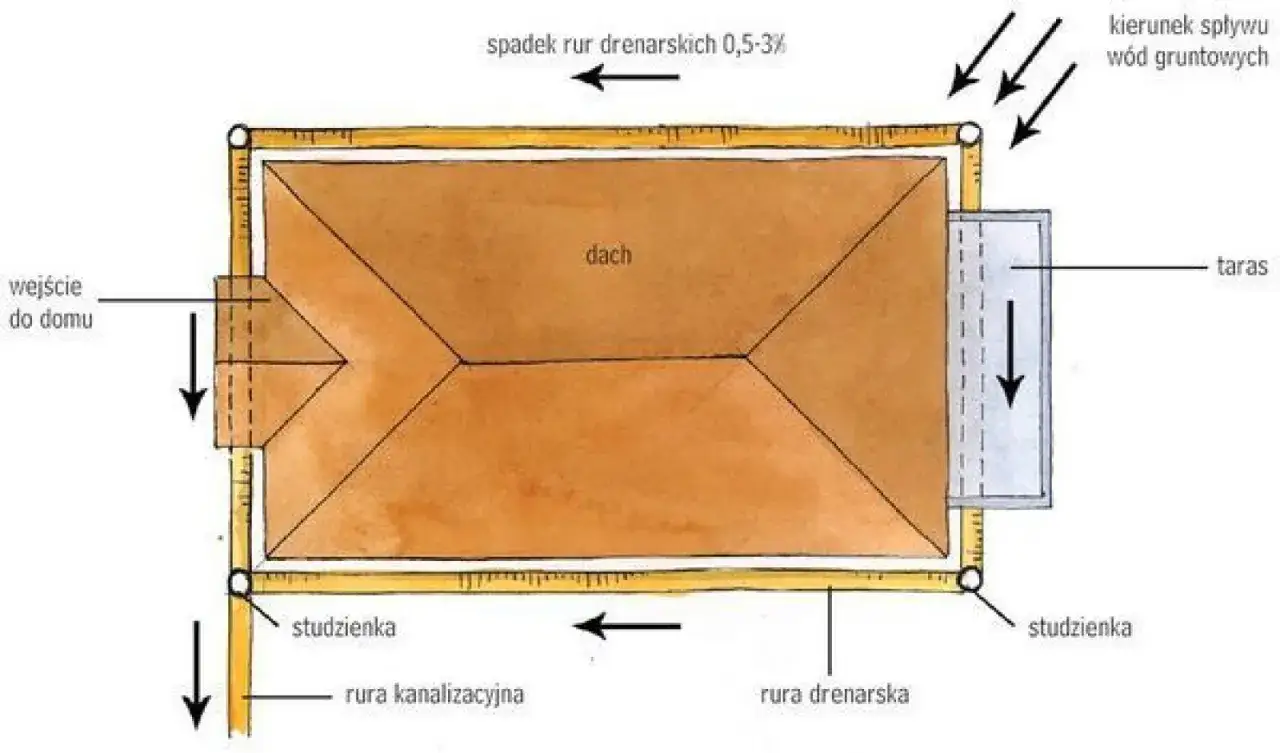

Rurę prowadzi się wokół budynku, możliwie blisko ścian fundamentowych, ale tak, aby nie uszkodzić izolacji. Jej wysokość dobiera się do poziomu posadowienia i układu hydroizolacji. Bezpieczna zasada brzmi: nie schodzić poniżej spodu ławy fundamentowej, chyba że rozwiązanie wynika z projektu i uwzględnia zabezpieczenie wykopu.
Przewód powinien mieć stały spadek w kierunku studzienki zbiorczej. W praktyce często przyjmuje się 0,2-0,5%, czyli 2-5 mm różnicy wysokości na każdy metr rury. Przy odcinku długości 20 m daje to około 4-10 cm różnicy. Zbyt mały spadek sprzyja zastojom, a zbyt duży może powodować wypłukiwanie drobnego materiału i utrudniać prawidłowe ułożenie całego układu.
Trzeba też ustalić, gdzie woda trafi po opuszczeniu działki przyfundamentowej. Możliwe rozwiązania zależą od warunków gruntowych i lokalnych przepisów:
- odpływ grawitacyjny do kanalizacji deszczowej, jeśli istnieje możliwość legalnego podłączenia,
- studnia chłonna, gdy grunt przepuszcza wodę i poziom wód gruntowych jest odpowiednio niski,
- zbiornik retencyjny do późniejszego wykorzystania lub kontrolowanego rozsączania,
- studzienka zbiorcza z pompą, gdy teren nie pozwala na odpływ grawitacyjny.
Wody z odwodnienia fundamentów nie należy podłączać automatycznie do kanalizacji sanitarnej. To instalacja przeznaczona do ścieków bytowych, a nie do wód gruntowych i opadowych. Nie wolno też kierować wody na działkę sąsiada ani zmieniać odpływu w sposób powodujący szkody.
Osobno trzeba zaplanować deszczówkę z dachu. Rury spustowe prowadzi się przewodami szczelnymi, a nie perforowanymi. Połączenie obu systemów bez obliczenia przepływu może podczas ulewy przeciążyć drenaż i skierować wodę z powrotem pod fundamenty.

Jak wykonać system krok po kroku
Przygotowanie wykopu
Na początku wytycza się trasę, sprawdza przebieg istniejących przewodów i ustala rzędne wysokościowe. Przy modernizacji domu wykop wykonuje się etapami, pozostawiając część gruntu przy ścianie do czasu zabezpieczenia sąsiedniego odcinka.
Po odsłonięciu fundamentu trzeba ocenić stan izolacji. Jeżeli jest popękana lub odspojona, dobrze ją naprawić przed ułożeniem rur. Sam drenaż nie osuszy skutecznie ściany, przez którą woda przedostaje się bezpośrednio do wnętrza.
Ułożenie warstw filtracyjnych

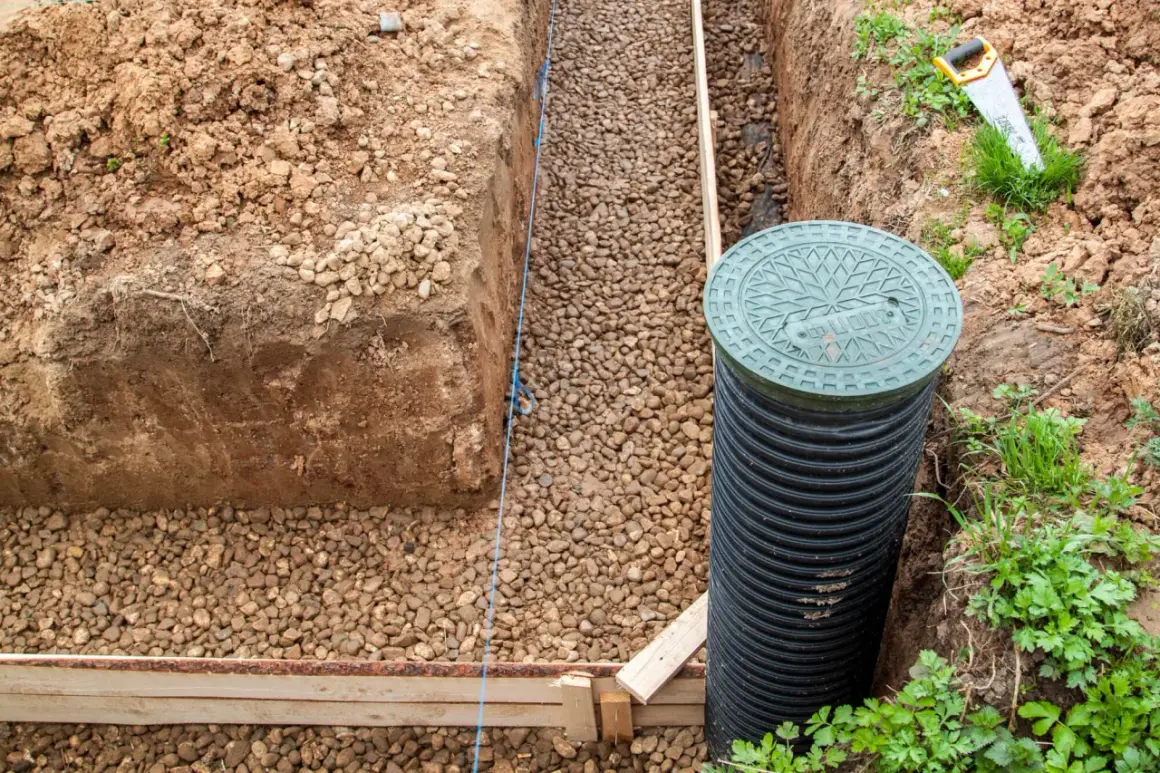

Dno wykopu wyrównuje się i wykonuje z wymaganym spadkiem. W gruntach drobnoziarnistych wykop wyściela się geowłókniną, zostawiając zapas do późniejszego zawinięcia. Następnie układa się zwykle około 10 cm płukanego żwiru, na którym spoczywa rura drenarska.
Najczęściej stosuje się rury z tworzywa o średnicy około 100-110 mm. Rura może mieć fabryczny filtr z geowłókniny lub włókna kokosowego. Przy trudnym gruncie dodatkowe zastosowanie geowłókniny i kruszywa daje większy margines bezpieczeństwa, choć nie zastępuje właściwego doboru materiału filtracyjnego.
Studzienki i obsypka
Studzienki kontrolne montuje się na narożnikach, zmianach kierunku i dłuższych odcinkach prostych. Ich średnica powinna umożliwić późniejsze płukanie przewodu, dlatego bardzo wąskie rozwiązania bywają wygodne przy montażu, ale kłopotliwe podczas serwisu.
Po ułożeniu rury wykonuje się obsypkę z płukanego żwiru, zwykle o frakcji 8-16 mm lub dobranej do konkretnego filtra. Warstwa powinna obejmować boki rury i jej wierzch, często przyjmuje się minimum 20 cm wokół przewodu. Geowłókninę zawija się nad kruszywem tak, aby grunt rodzimy nie mieszał się ze strefą filtracyjną.
Odbiór przed zasypaniem
Przed zasypaniem warto sprawdzić poziom rur, drożność połączeń i kierunek przepływu. Do każdej studzienki można wlać wodę i obserwować, czy bez przeszkód dociera do punktu zbiorczego. Dopiero po takim teście wykop zasypuje się warstwami, bez wrzucania gruzu bezpośrednio na rurę.
Przy istniejącym budynku nie używam ciężkiego sprzętu tuż przy odsłoniętych fundamentach bez oceny ryzyka. Uszkodzenie ławy lub izolacji może kosztować więcej niż cały początkowy montaż, dlatego bezpieczeństwo konstrukcji ma pierwszeństwo przed szybkim tempem prac.
Ile kosztuje odwodnienie fundamentów w 2026 roku
Cena zależy od obwodu domu, głębokości wykopu, rodzaju gruntu, liczby studzienek i sposobu odprowadzenia wody. Dla standardowego domu jednorodzinnego można orientacyjnie przyjąć 180-350 zł za metr bieżący za materiały i wykonanie. Przy głębokich wykopach, ręcznym odkopaniu istniejącego budynku, wywozie ziemi lub montażu pompy koszt może wzrosnąć do 350-500 zł za metr.
| Zakres prac | Orientacyjny poziom kosztu | Co najbardziej zmienia cenę |
|---|---|---|
| Rura, żwir i geowłóknina | około 40-120 zł/mb | średnica, filtr, ilość kruszywa i transport |
| Wykop i ułożenie instalacji | około 80-220 zł/mb | głębokość, dostęp dla minikoparki i rodzaj gruntu |
| Studzienka rewizyjna | około 150-500 zł/szt. | średnica, głębokość i rodzaj pokrywy |
| Studzienka zbiorcza z pompą | około 1500-6000 zł i więcej | wydajność pompy, automatyka i długość przewodu tłocznego |
| Odtworzenie terenu | wyceniane osobno | kostka brukowa, taras, roślinność i wywóz ziemi |
Dla opaski o długości 40 m daje to najczęściej około 7200-14 000 zł w prostym wariancie. Oferta obejmująca tylko wykop i ułożenie rury może wyglądać atrakcyjnie, ale trzeba sprawdzić, czy zawiera żwir, geowłókninę, studzienki, podłączenie odpływu, próbę drożności i odtworzenie nawierzchni.
Przeczytaj również: Wykończenie studni głębinowej - uniknij kosztownych błędów
Błędy, które najczęściej kończą się poprawkami
- ułożenie rury bez stałego spadku,
- zastosowanie zwykłego piasku zamiast płukanego kruszywa,
- brak geowłókniny w gruncie gliniastym lub pylastym,
- zasypanie przewodu ziemią bez warstwy filtracyjnej,
- brak studzienek umożliwiających czyszczenie,
- odprowadzenie wody do nieszczelnego lub zbyt wysoko położonego odbiornika,
- wykonanie instalacji tylko przy jednej ścianie zamiast wokół całego obwodu,
- kopanie poniżej poziomu fundamentu bez zabezpieczenia konstrukcji.
Po wykonaniu systemu studzienki należy kontrolować przynajmniej raz w roku, najlepiej po intensywnych opadach. Jeżeli pojawia się w nich dużo mułu albo woda długo stoi, instalację można przepłukać, ale trzeba też znaleźć przyczynę zamulenia. Dobrze wykonany drenaż nie powinien wymagać ciągłego wypompowywania wody, chyba że od początku zaprojektowano go jako układ z pompą.
Najrozsądniejsza kolejność decyzji przy wilgotnych fundamentach
Najpierw sprawdzam odpływy z rynien, ukształtowanie terenu i stan hydroizolacji. Dopiero później oceniam grunt, poziom posadowienia i możliwość wykonania odpływu grawitacyjnego. Taka kolejność ogranicza ryzyko wydania pieniędzy na rurę, która nie ma dokąd odprowadzać wody.
Jeżeli budynek jest nowy, odwodnienie najlepiej zaplanować razem z izolacją fundamentów i zagospodarowaniem działki. Przy starszym domu potrzebne są dodatkowe oględziny, etapowanie wykopu i często naprawa izolacji. Najważniejsza zasada pozostaje prosta: system ma odprowadzać wodę od fundamentów, a nie tylko ukrywać ją pod ziemią.
