Proces odrolnienia działki to w praktyce dwa odrębne etapy: zmiana przeznaczenia terenu i wyłączenie gruntu z produkcji rolnej. Jeśli planujesz dom, szopę, garaż albo po prostu chcesz wiedzieć, czy na danym gruncie da się legalnie budować, liczy się kolejność działań, klasa gleby i lokalne przepisy planistyczne. Poniżej rozkładam temat na prosty, praktyczny schemat: co sprawdzić, jakie dokumenty przygotować, ile to kosztuje i gdzie najczęściej inwestorzy tracą czas.
Najważniejsze rzeczy, które trzeba ustalić przed pierwszym wnioskiem
- Najpierw sprawdza się plan miejscowy albo decyzję o warunkach zabudowy, a dopiero potem wyłączenie gruntu z produkcji rolnej.
- Klasa gleby ma ogromne znaczenie: przy słabszych gruntach formalności bywają prostsze, a czasem opłaty w ogóle nie występują.
- Wniosek o wyłączenie składa się przed pozwoleniem na budowę albo przed zgłoszeniem robót.
- Za sam wniosek i decyzję zwykle nie płaci się nic, ale koszt mogą wygenerować załączniki i późniejsze należności ustawowe.
- Przy budownictwie mieszkaniowym istnieją limity powierzchni, po których przekroczeniu opłaty nalicza się tylko od nadwyżki.
- Najdroższy błąd to rozpoczęcie prac bez sprawdzenia przeznaczenia gruntu i bez decyzji ze starostwa.
Dwie różne decyzje, które trzeba rozdzielić
W praktyce najwięcej nieporozumień bierze się stąd, że inwestorzy wrzucają do jednego worka zmianę przeznaczenia gruntu i jego wyłączenie z produkcji rolnej. To nie jest to samo. Zmiana przeznaczenia dzieje się na poziomie planistycznym, czyli w miejscowym planie albo - gdy planu nie ma - przez decyzję o warunkach zabudowy. Wyłączenie z produkcji to już osobna decyzja starosty, która pozwala rozpocząć nierolnicze użytkowanie terenu.
Zmiana przeznaczenia
Jeżeli działka w planie miejscowym nadal ma funkcję rolną, samo marzenie o domu niczego nie zmienia. Trzeba sprawdzić, czy gmina dopuszcza zabudowę mieszkaniową w tym miejscu. Gdy planu nie ma, zwykle wchodzi w grę decyzja o warunkach zabudowy. W 2026 roku ten etap trzeba sprawdzać jeszcze uważniej, bo reforma planowania przestrzennego wpływa na to, gdzie i na jakich zasadach gmina może wydawać decyzje.
Wyłączenie z produkcji
To etap, który otwiera drogę do budowy, ale nie zastępuje pozwolenia na budowę. Innymi słowy: możesz mieć grunt przeznaczony pod dom, a mimo to nadal nie możesz na nim legalnie rozpocząć robót, dopóki nie uzyskasz decyzji o wyłączeniu, jeśli jest wymagana. Ja zawsze tłumaczę to inwestorom tak: plan mówi, czy możesz budować, a decyzja o wyłączeniu mówi, na jakich warunkach możesz rozpocząć nierolnicze użytkowanie gruntu.
To rozróżnienie porządkuje cały proces, bo dopiero po nim sens ma sprawdzanie klasy gleby i kosztów. I właśnie od tego najlepiej zacząć.

Jak sprawdzić, czy działka w ogóle ma szansę na zabudowę

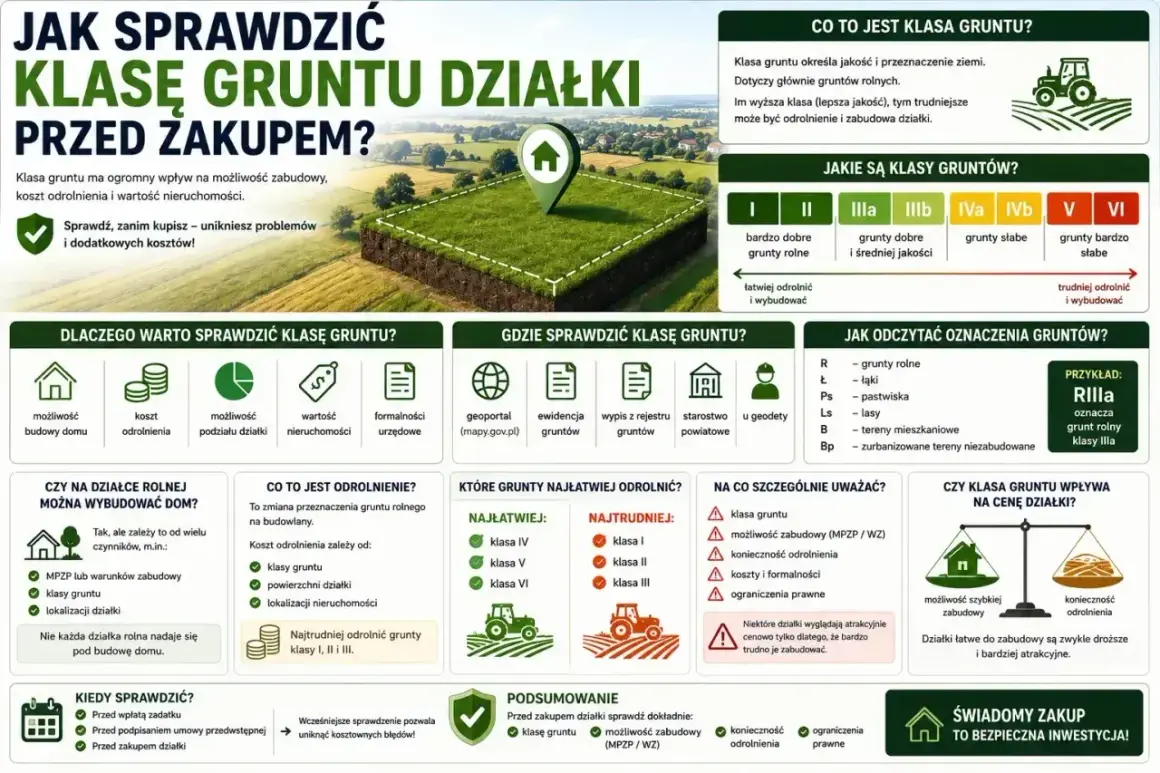

Zanim kupisz grunt albo zlecisz projekt, sprawdź trzy rzeczy: plan miejscowy, klasę bonitacyjną gleby i warunki techniczne działki. W tej kolejności, bo każda z nich może zatrzymać inwestycję na innym etapie. Im wcześniej to wyłapiesz, tym mniej pieniędzy utopi się w dokumentach, których później nie da się wykorzystać.
Plan miejscowy albo warunki zabudowy
Najpierw trzeba ustalić, czy dla terenu obowiązuje miejscowy plan zagospodarowania przestrzennego. Jeśli tak, to właśnie on mówi, czy na działce wolno budować dom, jakie ma być przeznaczenie terenu i jakie ograniczenia obowiązują. Jeśli planu nie ma, w wielu przypadkach potrzebna będzie decyzja o warunkach zabudowy. To ważne, bo bez tego nie ma sensu iść dalej z procedurą wyłączenia gruntu z produkcji.
Klasa bonitacyjna gleby
Drugi filtr to klasa gruntu. W Polsce grunty rolne są chronione różnie w zależności od klasy i pochodzenia gleby. Największe ograniczenia dotyczą gleb lepszych, zwłaszcza klas I-III. Na gruntach słabszych, szczególnie mineralnych klas IV-VI, formalności bywają prostsze, a w części przypadków nie trzeba uzyskiwać decyzji o wyłączeniu. To właśnie tu najczęściej pada pytanie: czy na pewno opłaca się kupować tę konkretną działkę? Odpowiedź zależy od klasy i planu, nie od samej powierzchni.
Dostęp do drogi i infrastruktury
Trzeci element jest mniej spektakularny, ale często decydujący. Działka może być „teoretycznie dobra” pod zabudowę, a i tak nie przejdzie do etapu budowy, jeśli nie ma sensownego dostępu do drogi, odpowiednich parametrów dojazdu albo możliwości podłączenia mediów. Przy domach energooszczędnych zwracam też uwagę na miejsce na pompę ciepła, zbiornik, przyłącze elektryczne i odwodnienie terenu. Na wąskiej parceli takie detale potrafią przesądzić o kosztach całej inwestycji.
Gdy te trzy rzeczy są potwierdzone, można przejść do procedury i złożyć dokumenty we właściwej kolejności.
Jak wygląda procedura krok po kroku
W normalnym scenariuszu nie zaczyna się od urzędu starosty, tylko od sprawdzenia przeznaczenia terenu. Dopiero później składa się wniosek o wyłączenie gruntu z produkcji rolnej. Najbezpieczniej podejść do tego tak:
- Sprawdź w urzędzie gminy, czy działka jest objęta planem miejscowym i jakie ma przeznaczenie.
- Jeżeli planu nie ma, ustal, czy dla inwestycji potrzebujesz decyzji o warunkach zabudowy.
- Ustal klasę gleby oraz to, czy grunt wymaga decyzji o wyłączeniu z produkcji rolnej.
- Przygotuj dokumenty do starostwa i złóż wniosek przed rozpoczęciem budowy lub zgłoszeniem robót.
- Odbierz decyzję, sprawdź warunki i dopiero wtedy przechodź do pozwolenia na budowę albo zgłoszenia.
- Jeśli decyzja zawiera opłaty, pilnuj terminów płatności i ewentualnych obowiązków dodatkowych, na przykład zdjęcia warstwy próchniczej.
Do typowych załączników należą: wniosek, wypis z rejestru gruntów, wypis i wyrys z planu albo decyzja o warunkach zabudowy, dokument określający wartość rynkową gruntu oraz projekt zagospodarowania działki lub terenu. W praktyce starostwa potrafią wymagać jeszcze drobnych uzupełnień, dlatego przed złożeniem kompletu dobrze jest zadzwonić i potwierdzić listę dokumentów dla konkretnej lokalizacji.
Jeżeli wniosek ma braki formalne, urząd zwykle wzywa do poprawy i daje co najmniej 7 dni na uzupełnienie. Od decyzji starosty można się odwołać w terminie 14 dni. To nie jest detal, tylko realna ścieżka zabezpieczenia, gdy urząd wyliczy powierzchnię albo opłaty inaczej, niż zakładałeś.
Po uporządkowaniu procedury łatwiej zrozumieć, z czego biorą się koszty i kiedy faktycznie można wyjść na zero.
Ile to kosztuje i kiedy opłaty nie wystąpią
Sam wniosek i decyzja administracyjna są co do zasady bezpłatne. Koszt pojawia się najczęściej pośrednio: przy mapach, wypisach, projekcie zagospodarowania albo przy usługach geodety i projektanta. Później dochodzą już opłaty ustawowe, jeśli grunt wymaga trwałego wyłączenia z produkcji. Właśnie tu najczęściej rozjeżdża się oczekiwanie z rzeczywistością, bo „odrolnienie” nie oznacza jednej stałej kwoty dla wszystkich działek.
| Klasa gruntu | Stawka należności za 1 ha |
|---|---|
| I | 437 175 zł |
| II | 378 885 zł |
| IIIa | 320 595 zł |
| IIIb | 262 305 zł |
| IVa | 204 015 zł |
| IVb | 145 725 zł |
| V | 116 580 zł |
| VI | 87 435 zł |
Do tego dochodzi opłata roczna - zwykle 10% należności, płatne przez 10 lat przy trwałym wyłączeniu. W praktyce oznacza to, że koszt nie kończy się na jednorazowej decyzji. Jeśli przykładowo wyłączasz 1000 m² gruntu klasy IIIb, stawka ustawowa wynosi 262 305 zł za 1 ha, czyli 26 230,50 zł za ten metraż, a opłata roczna to 2 623,05 zł przez 10 lat, o ile nie zadziała pomniejszenie wynikające z wartości rynkowej gruntu.
Są też ważne zwolnienia. Przy budownictwie mieszkaniowym nie płaci się należności ani opłat rocznych do 0,05 ha dla budynku jednorodzinnego oraz do 0,02 ha dla budynku wielorodzinnego. Po przekroczeniu tego limitu opłaty nalicza się od nadwyżki. W praktyce to bardzo pomaga przy mniejszych domach, ale nie zwalnia z wcześniejszej weryfikacji planu i klasy gruntu.
Warto wiedzieć jeszcze jedno: jeśli w ciągu 2 lat zrezygnujesz z uzyskanego prawa do wyłączenia, można odzyskać należność proporcjonalnie do niewyłączonej powierzchni. To już czysta praktyka, która przy niepewnej inwestycji potrafi mieć znaczenie. I właśnie dlatego kolejny temat to błędy, których lepiej uniknąć.
Najczęstsze błędy, które opóźniają budowę
Najdroższe pomyłki w tym procesie są zaskakująco powtarzalne. Nie wynikają z „trudnego prawa”, tylko z pośpiechu i zbyt dużego zaufania do ogólnych zapewnień sprzedającego albo projektanta.
- Zakup działki bez sprawdzenia planu miejscowego - potem okazuje się, że teren nadal jest rolny i wymaga dodatkowych decyzji.
- Mylenie WZ z wyłączeniem z produkcji - jedno nie zastępuje drugiego, więc sama decyzja o warunkach zabudowy nie wystarczy.
- Rozpoczęcie robót za wcześnie - bez wymaganej decyzji można dostać opłaty podwyższone, a przy niezgodności z planem nawet dwukrotną należność.
- Pomijanie klasy gleby - to właśnie ona decyduje o tym, czy opłaty będą wysokie, umiarkowane czy czasem w ogóle nie wystąpią.
- Brak sprawdzenia powierzchni objętej wyłączeniem - przy budownictwie mieszkaniowym przekroczenie limitu zmienia rachunek całej inwestycji.
- Składanie niepełnego wniosku - brak załączników opóźnia sprawę o tygodnie, a czasem o kilka miesięcy.
Ja zwykle patrzę na to tak: jeśli ktoś oszczędza na weryfikacji działki, później płaci za poprawki projektu, odwołania albo przesunięcie terminu budowy. To właśnie na tym etapie najłatwiej stracić więcej niż na samych opłatach urzędowych.
Gdy formalności są już rozumiane, warto jeszcze dopiąć projekt domu tak, żeby nie wracać do urzędu po kolejne zgody.
Co dopilnować w projekcie domu, żeby nie wracać do tego samego tematu
Przy działce rolnej, która ma stać się budowlana, projekt domu powinien od razu uwzględniać to, co później zwykle okazuje się kosztowne do poprawienia. Na etapie papierów to drobne szczegóły, ale w praktyce wpływają na układ całej posesji. Zwłaszcza jeśli planujesz dom energooszczędny, pompę ciepła albo inne rozwiązania wymagające miejsca na zewnątrz.
Zostaw miejsce na instalacje
W projekcie dobrze jest od razu przewidzieć lokalizację jednostki zewnętrznej, zbiornika, kotłowni, rozdzielni, przyłącza energetycznego i ewentualnych zbiorników retencyjnych. Przy małej działce każdy metr ma znaczenie, a przestawienie pompy ciepła po fakcie bywa znacznie trudniejsze niż jej prawidłowe wpisanie w układ zabudowy na początku.
Przeczytaj również: Świadectwo energetyczne - kiedy jest obowiązkowe? Uniknij błędów
Sprawdź układ dojazdu i odwodnienia
Jeżeli działka wcześniej była gruntem rolnym, często trzeba też dopracować dojazd, spadki terenu i odprowadzenie wody z dachu oraz podjazdu. To nie są dodatki „na później”, tylko elementy, które wpływają na odbiór całej inwestycji i komfort użytkowania domu. W mojej ocenie to właśnie tu najczęściej widać różnicę między projektem robionym pod formalność a projektem robionym pod realne życie.
Jeżeli te elementy są wpisane do projektu od początku, procedura staje się prostsza, a ryzyko kosztownych przeróbek spada. Zostaje już tylko jedno: zamknąć temat w kolejności, która nie będzie wymagała powrotu do startu.
Co przygotować przed rozmową ze starostwem i projektantem
Jeśli miałbym wskazać jeden praktyczny wniosek, powiedziałbym tak: nie zaczynaj od projektu domu, tylko od weryfikacji działki. Dopiero po sprawdzeniu planu, klasy gleby i ewentualnego obowiązku wyłączenia z produkcji opłaca się wydawać pieniądze na pełną dokumentację. To szczególnie ważne przy domach, które mają mieć konkretny układ instalacji grzewczych, bo późniejsze zmiany często są najdroższe.
- Zbierz aktualny wypis z rejestru gruntów i sprawdź klasę gleby.
- Ustal, czy działka ma MPZP, a jeśli nie, czy potrzebujesz decyzji o warunkach zabudowy.
- Zapytaj starostwo o listę załączników dla konkretnego terenu.
- Policz metraż objęty wyłączeniem, zanim zamówisz kosztowny projekt.
- W projekcie domu od razu uwzględnij miejsce na instalacje, dojazd i odwodnienie.
Takie podejście zwykle oszczędza więcej czasu niż późniejsze poprawki w urzędzie. A jeśli działka ma być podstawą do budowy domu z nowoczesnym ogrzewaniem, dobrze przygotowana dokumentacja jest po prostu pierwszym elementem rozsądnej inwestycji.
