Przy inwestycji związanej z wodą najwięcej problemów zwykle robi nie sam projekt, ale dokumentacja i kolejność decyzji. Operat wodnoprawny to właśnie ten element, który porządkuje cel inwestycji, wpływ na wody i zakres prac tak, aby urząd mógł wydać pozwolenie. W tym tekście pokazuję, kiedy jest potrzebny, co powinien zawierać, ile kosztuje, jak długo trwa sprawa i gdzie wchodzi w grę Prawo budowlane.
Najważniejsze informacje w skrócie
- To techniczno-prawna dokumentacja potrzebna do uzyskania zgody na określone działania związane z wodą.
- Najczęściej decyduje o tym, czy inwestycja wymaga pełnego pozwolenia, czy wystarczy prostsze zgłoszenie.
- Dokument składa się z części opisowej i graficznej oraz z obowiązkowych załączników, które zależą od rodzaju przedsięwzięcia.
- Obecna opłata za wydanie pozwolenia wynosi 330,07 zł, a przy kilku pozwoleniach w jednej decyzji mnoży się ją przez liczbę rozstrzygnięć.
- Sprawa zwykle trwa miesiąc, a w trudniejszych przypadkach do 2 miesięcy, ale w praktyce dłużej, jeśli dokumentacja wymaga poprawek.
- Sam dokument wodny nie zastępuje decyzji budowlanych, tylko działa obok nich i często trzeba go dołączyć do wniosku o pozwolenie na budowę albo do zgłoszenia robót.
Co to jest i po co w ogóle się go przygotowuje
Patrzę na ten dokument jako na most między projektem a decyzją urzędową. Nie jest on dodatkiem „dla formalności”, tylko opisem tego, co dokładnie ma powstać, jak będzie działać i jaki wpływ wywrze na wody oraz otoczenie. Dzięki temu organ może ocenić, czy planowana inwestycja mieści się w przepisach Prawa wodnego i na jakich warunkach wolno ją zrealizować.
W praktyce taki dokument przygotowuje się wtedy, gdy inwestycja dotyczy korzystania z wód, wykonania urządzeń wodnych albo robót, które wpływają na warunki przepływu, retencji czy odwodnienia. Według Wód Polskich dokument musi być spójny, opisowy i graficzny zarazem, a do tego napisany tak, żeby urzędnik zrozumiał zamierzenie bez przedzierania się przez niepotrzebny żargon.
To ważne także z perspektywy właściciela domu albo małej inwestycji. Gdy planujesz zbiornik retencyjny, staw, wylot deszczówki do rowu, odwodnienie wykopu pod budynek albo ujęcie wody, nie chodzi tylko o technikę wykonania. Trzeba jeszcze pokazać, że cały układ mieści się w przepisach i nie narusza interesu sąsiadów ani stanu wód. I właśnie dlatego ten etap warto potraktować poważnie, bo późniejsze poprawki są zwykle droższe i wolniejsze niż dobre przygotowanie od początku.
Kiedy potrzebujesz pozwolenia, a kiedy wystarczy zgłoszenie
To jest pierwszy punkt, w którym wiele osób się wykłada. Nie każda inwestycja związana z wodą wymaga pełnego pozwolenia, ale też nie każda „mała” rzecz kwalifikuje się do prostszego trybu. Ja zawsze zaczynam od sprawdzenia, czy planowane działanie podpada pod katalog z Prawa wodnego, czy jest tylko zgłoszeniem, czy w ogóle nie wymaga osobnej zgody wodnej.
| Tryb | Kiedy najczęściej się pojawia | Co to oznacza w praktyce |
|---|---|---|
| Pełne pozwolenie | Gdy inwestycja obejmuje usługi wodne, wykonanie urządzenia wodnego, szczególne korzystanie z wód albo inne działania wskazane w Prawie wodnym | Trzeba przygotować pełniejszą dokumentację i przejść klasyczne postępowanie administracyjne |
| Zgłoszenie wodnoprawne | Przy części robót i urządzeń wymienionych w art. 394 Prawa wodnego | Procedura jest prostsza, ale nadal wymaga poprawnych danych, terminów i często map |
| Brak osobnej zgody wodnej | Przy zwykłym lub powszechnym korzystaniu z wód oraz przy działaniach wyłączonych z obowiązku uzyskania zgody | Nie znaczy to jednak, że inwestycja jest „bez papierów” - mogą działać inne przepisy, np. budowlane |
Najkrócej: jeśli projekt dotyka urządzenia wodnego, poboru wody, odprowadzania ścieków lub odwodnienia w sposób wykraczający poza prosty przypadek, bardzo często kończy się na pozwoleniu. Jeśli natomiast inwestycja jest mniejsza i ustawodawca wprost przewidział zgłoszenie, nie ma sensu od razu iść w cięższą procedurę. Kluczowe jest jednak to, żeby nie zgadywać, tylko sprawdzić kwalifikację jeszcze przed rozpoczęciem robót - wtedy łatwiej przejść do kolejnego etapu, czyli samej dokumentacji.

Jak wygląda dokumentacja w praktyce
Najwięcej pracy zwykle kryje się nie w samym wniosku, tylko w załączonej dokumentacji. Według Wód Polskich dokument składa się z części opisowej i graficznej, a do tego trzeba go przygotować także elektronicznie. W praktyce oznacza to, że urząd chce zobaczyć nie tylko opis zamiaru, lecz także mapę, zasięg oddziaływania i parametry techniczne, które da się obronić liczbowo.
Część opisowa
- Dane inwestora lub zakładu - z nazwą, siedzibą i adresem.
- Cel i zakres przedsięwzięcia - czyli po co to powstaje i jak ma działać.
- Rodzaj urządzenia lub robót - na przykład wylot, staw, odwodnienie, piętrzenie albo retencja.
- Zasięg oddziaływania - trzeba pokazać, gdzie inwestycja wpływa na działki, wody i osoby trzecie.
- Charakterystyka wód i odbiornika - ważna przy ściekach, wodach opadowych i roztopowych.
- Wpływ na stan wód - czyli czy projekt pomaga, szkodzi, czy wymaga dodatkowych zabezpieczeń.
- Przepływ nienaruszalny i SNQ - przepływ nienaruszalny to minimalna ilość wody, którą trzeba zostawić w cieku, a SNQ oznacza średni niski przepływ z wielolecia.
- Scenariusz awaryjny - co się dzieje przy rozruchu, zatrzymaniu albo awarii.

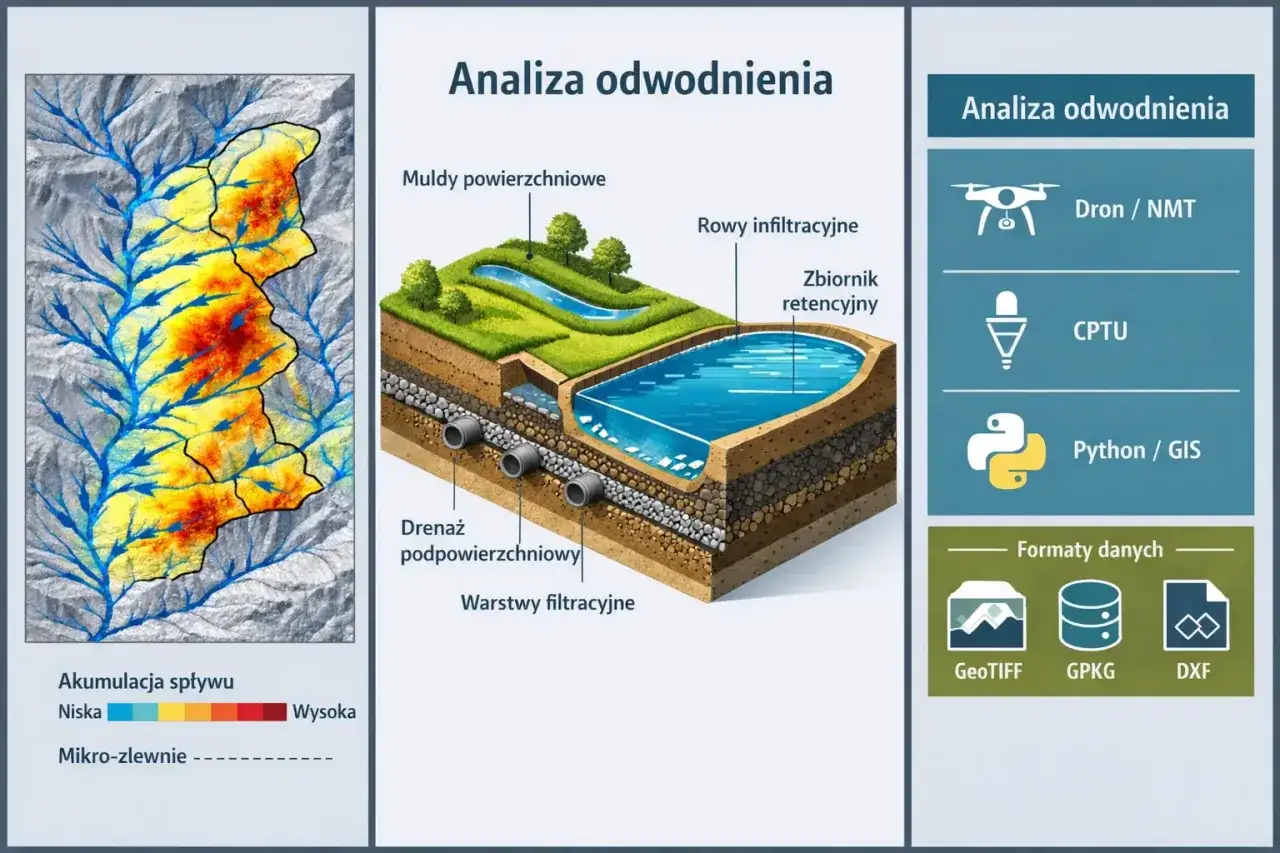

Część graficzna
- Mapa z lokalizacją urządzenia i działek ewidencyjnych.
- Oznaczenie obrębu, numerów działek i współrzędnych.
- Zasięg oddziaływania inwestycji.
- Układ w skali, która pozwala to czytać bez zgadywania - zwykle 1:500 albo 1:1000, a przy inwestycjach liniowych dopuszcza się 1:2000.
Przeczytaj również: Decyzja o warunkach zabudowy - Wniosek, koszty, 2026. Czy zdążysz?
Załączniki, które często przesądzają o powodzeniu
- Decyzja środowiskowa, jeśli jest wymagana dla danej inwestycji.
- Wypis i wyrys z miejscowego planu albo decyzja o warunkach zabudowy, gdy plan nie obowiązuje.
- Ocena wodnoprawna, jeśli inwestycja może utrudnić osiągnięcie celów środowiskowych.
- Dokumentacja hydrogeologiczna przy poborze wód podziemnych lub odwodnieniu obiektu budowlanego, jeśli wynika to z odrębnych przepisów.
- Zgoda właściciela urządzeń kanalizacyjnych, gdy ścieki przemysłowe mają trafić do cudzej sieci.
To właśnie tutaj dokument najczęściej „nabiera jakości” albo zaczyna się sypać. Jeśli część opisowa i rysunki nie pokazują tego samego, urząd zwykle wraca z wezwaniem do uzupełnienia. A im bardziej skomplikowana inwestycja, tym bardziej opłaca się dopracować ten etap przed złożeniem wniosku, zamiast liczyć na to, że urzędnik sam domyśli się brakujących elementów.
Jak przejść przez procedurę bez zbędnych poprawek
Procedurę da się przejść sprawnie, ale tylko wtedy, gdy od początku pilnuję kolejności. Najpierw ustalam, czy potrzebne jest pozwolenie, zgłoszenie czy inna forma zgody. Potem zbieram mapy, dane działek, tytuł prawny do nieruchomości i dopiero na tym buduję dokumentację. Z mojego punktu widzenia najgorszy scenariusz to zaczynanie od pisania opisu bez pewności, jak naprawdę wygląda teren i jaki będzie zasięg oddziaływania.
- Sprawdź kwalifikację inwestycji na gruncie Prawa wodnego.
- Ustal, jaki organ będzie właściwy - nadzór wodny, zarząd zlewni albo regionalny zarząd gospodarki wodnej.
- Przygotuj dokumenty opisowe, mapowe i wymagane uzgodnienia.
- Dodaj wersję elektroniczną dokumentacji i prosty opis planowanej działalności bez nadmiaru terminologii technicznej.
- Dołącz wszystkie załączniki środowiskowe, planistyczne i własnościowe, które wynikają z rodzaju inwestycji.
- Złóż wniosek i licz się z tym, że organ może poprosić o uzupełnienia, zwłaszcza przy inwestycjach liniowych, odwodnieniowych albo przy poborze wód podziemnych.
Biznes.gov.pl przypomina przy tym o ważnej praktycznej rzeczy: pozwolenie wodne często trzeba potem dołączyć do wniosku o pozwolenie na budowę albo do zgłoszenia robót budowlanych. To oznacza, że oba tryby trzeba planować razem, a nie jeden po drugim w oderwaniu od siebie.
Ile to kosztuje i jak długo trwa
Tu są dwie liczby, które warto zapamiętać. Obecna opłata za wydanie pozwolenia wynosi 330,07 zł. Jeśli jedna decyzja obejmuje kilka pozwoleń, opłatę mnoży się przez ich liczbę, ale łączna kwota nie może przekroczyć 6372,27 zł. Do tego dochodzi 17 zł opłaty skarbowej za pełnomocnictwo, jeśli ktoś działa przez pełnomocnika i nie korzysta ze zwolnienia rodzinnego.
| Element | Aktualna wartość | Co to oznacza |
|---|---|---|
| Opłata za wydanie pozwolenia | 330,07 zł | Podstawowy koszt administracyjny, niezależny od ceny samego opracowania |
| Maksymalna opłata łączna | 6372,27 zł | Dotyczy sytuacji, gdy w jednej decyzji rozstrzyga się o kilku pozwoleniach |
| Pełnomocnictwo | 17 zł | Opłata skarbowa, jeśli reprezentuje cię pełnomocnik |
| Termin załatwienia sprawy | Zwykle 1 miesiąc, wyjątkowo do 2 miesięcy | W praktyce czas wydłużają uzupełnienia, uzgodnienia i zawieszenia postępowania |
Ważna uwaga: jeśli postępowanie w ogóle nie ruszy, można złożyć wniosek o zwrot opłaty, ale jest na to termin liczony od końca roku zapłaty. Jeśli natomiast urząd wezwie do poprawek, samo „czekanie” nie pomaga - sprawa realnie przesuwa się o czas, jaki zajmuje dopięcie dokumentów. W takich sprawach zawsze lepiej założyć bufor niż planować inwestycję na styk.
Co zmienia prawo budowlane przy inwestycjach nad wodą
To jest punkt, w którym inwestorzy najczęściej mylą dwa różne światy. Jedna zgoda dotyczy wód, druga dotyczy robót budowlanych. Pozwolenie wodne nie zastępuje pozwolenia na budowę ani zgłoszenia robót - ono działa obok nich. Jeśli inwestycja wymaga decyzji budowlanej, dokument wodny staje się załącznikiem do tego postępowania albo do zgłoszenia, a nie jego zamiennikiem.
W praktyce ma to znaczenie przy takich rzeczach jak zbiornik retencyjny przy domu, staw, pomost, odwodnienie wykopu pod budynek, wylot do rowu czy system odprowadzania deszczówki. Przy działkach bez miejscowego planu dochodzi jeszcze kwestia decyzji o warunkach zabudowy albo decyzji lokalizacyjnej. Im bardziej złożona inwestycja, tym bardziej trzeba pilnować spójności między projektem budowlanym, mapą i dokumentacją wodną, bo sprzeczność na tym etapie szybko kończy się wezwaniem do uzupełnienia.
Jeśli budujesz z myślą o gospodarowaniu wodą na działce, nie traktuj tego jako osobnego tematu. To element całego procesu budowlanego, który wpływa na harmonogram, koszty i kolejność działań. I właśnie dlatego najlepiej sprawdza się podejście „najpierw zgodność, potem łopata”, a nie odwrotnie.
Najczęstsze błędy, które opóźniają decyzję
- Mylenie trybu - inwestor zakłada pozwolenie tam, gdzie wystarczyłoby zgłoszenie, albo odwrotnie.
- Za mało konkretów w opisie - urząd dostaje ogólny opis zamiast danych o parametrach, celu i zasięgu oddziaływania.
- Brak spójności map - część opisowa mówi jedno, a rysunek pokazuje coś innego.
- Pominięcie dokumentów planistycznych - szczególnie gdy nie ma miejscowego planu albo gdy inwestycja wymaga oceny środowiskowej.
- Niedoszacowanie wpływu na teren - zwłaszcza przy odwodnieniu, retencji, uszczelnieniu działki i robotach ziemnych.
- Zły organ albo zły adres - wniosek trafia nie tam, gdzie trzeba, więc cała procedura startuje od nowa.
- Brak prawa do terenu - pozwolenie samo w sobie nie daje jeszcze prawa do wejścia na cudzą nieruchomość ani korzystania z urządzeń potrzebnych do inwestycji.
Jeśli miałbym wskazać jedną rzecz, która naprawdę oszczędza czas, to powiedziałbym: nie zgaduj, co urząd uzna za brak, tylko zamknij temat na poziomie danych wyjściowych. Dobra dokumentacja jest zwykle tańsza niż seria poprawek i nerwowe poprawianie projektu pod presją terminu.
Co sprawdziłbym przed zleceniem dokumentacji do domu albo małej inwestycji
Przy domowych i małych realizacjach problem nie polega zazwyczaj na tym, że temat jest „za duży”, tylko na tym, że jest rozproszony. Jedna rzecz dotyczy budowy, druga odwodnienia, trzecia retencji, a czwarta własności gruntu. Żeby nie wpaść w chaos, sprawdziłbym trzy rzeczy od razu: kwalifikację prawną inwestycji, komplet map i danych działek oraz to, czy potrzebna będzie dodatkowa decyzja budowlana lub środowiskowa.
- Czy plan dotyczy zwykłego zgłoszenia, czy jednak pełnego pozwolenia.
- Czy działka ma aktualny plan miejscowy, a jeśli nie, czy trzeba uzyskać warunki zabudowy.
- Czy projekt obejmuje coś więcej niż sam zbiornik albo rów, na przykład odwodnienie wykopu, wylot do cieku albo retencję deszczówki.
- Czy dokumentacja pokazuje wpływ inwestycji na sąsiednie działki i odbiornik wody.
- Czy osoba przygotowująca opracowanie potrafi połączyć część techniczną z formalną bez nadmiaru ozdobników.
Dla mnie to jest najrozsądniejsza kolejność: najpierw porządek w danych, potem dokumentacja, a dopiero później złożenie wniosku. W sprawach wodnych ten porządek naprawdę robi różnicę, bo chroni przed poprawkami, przestojami i błędnym założeniem, że jeden dokument załatwia całą inwestycję.
Jeśli temat dotyczy twojej inwestycji, najlepiej myśl o nim szerzej niż o samym formularzu. Dobrze przygotowana dokumentacja wodna ułatwia nie tylko uzyskanie decyzji, ale też spięcie jej z prawem budowlanym, planem działki i późniejszą realizacją bez zbędnych korekt. A to w praktyce oszczędza więcej czasu niż jakikolwiek „szybki wzór” znaleziony na ostatnią chwilę.
