Projekt architektoniczno-budowlany - Jak uniknąć błędów i kosztów?

Witold Sobczak

Witold Sobczak

|

11 czerwca 2026

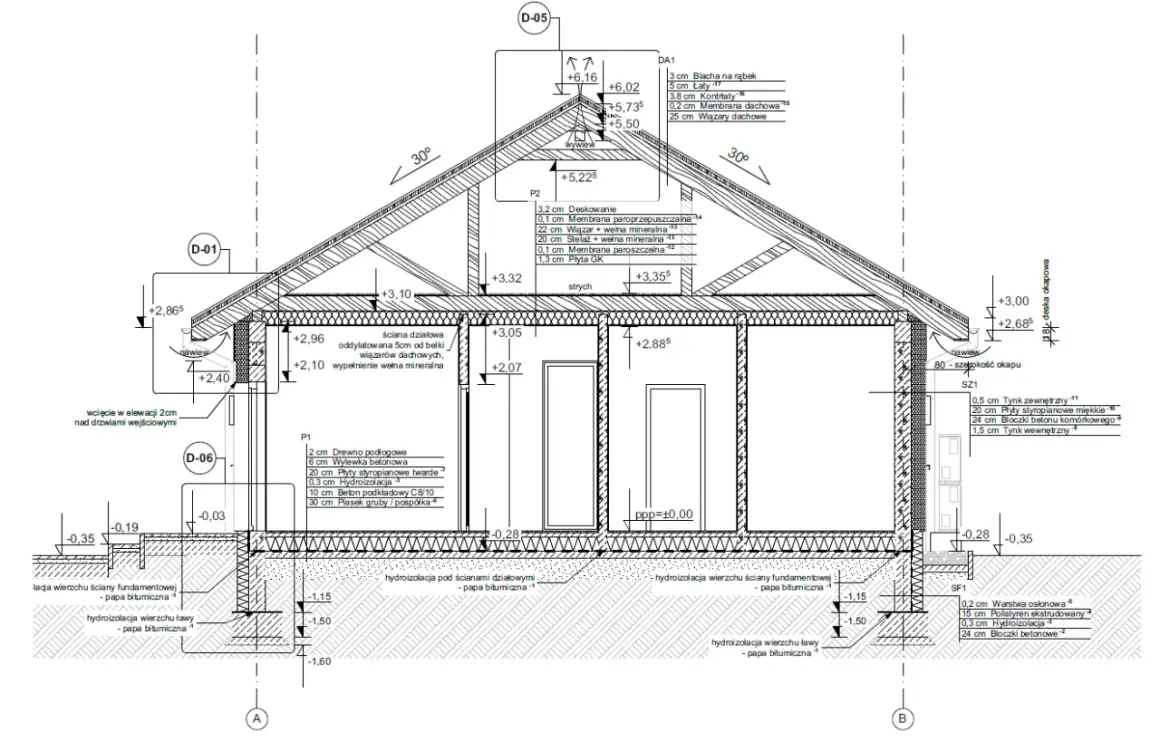

Przekrój budynku z detalami konstrukcyjnymi, uwzględniający projekt architektoniczno budowlany.

Przy budowie domu czy większego obiektu projekt architektoniczno budowlany decyduje nie tylko o wyglądzie bryły, ale też o tym, czy urząd zatwierdzi dokumentację bez poprawek. To w nim zapisuje się układ przestrzenny, sposób użytkowania, parametry techniczne, rozwiązania materiałowe i elementy związane z bezpieczeństwem oraz komfortem użytkowania. Dla inwestora to dokument, który łączy prawo budowlane z realnymi decyzjami projektowymi, od posadowienia budynku po źródło ogrzewania.

Najkrócej to dokument pokazujący urzędowi, co dokładnie powstanie i jak obiekt ma działać

  • To część projektu budowlanego zatwierdzana przy pozwoleniu na budowę.
  • Opisuje formę obiektu, sposób użytkowania, parametry techniczne, materiały i wpływ inwestycji na otoczenie.
  • Trzeba ją dopasować do MPZP albo decyzji WZ, a także do warunków ppoż., dostępności i geotechniki.
  • Projekt techniczny przygotowuje się osobno, ale nie składa się go do urzędu razem z wnioskiem o pozwolenie.
  • Im wcześniej dopięte są kwestie ogrzewania, wentylacji i posadowienia, tym mniej kosztownych zmian na etapie budowy.

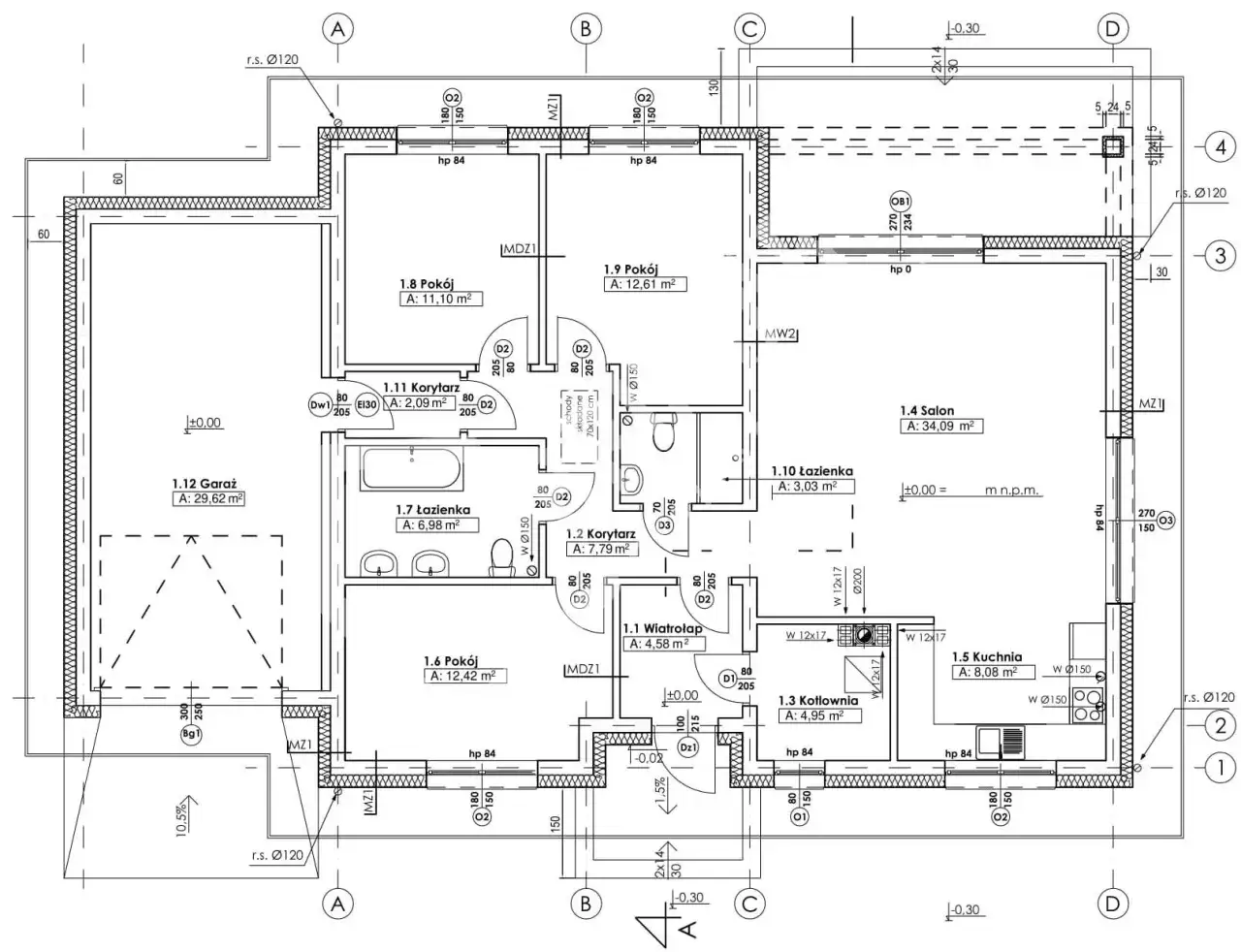

Projekt architektoniczno budowlany domu jednorodzinnego z garażem, salonem, kuchnią, 2 łazienkami i 3 pokojami.

Co naprawdę obejmuje część architektoniczno-budowlana

W praktyce traktuję ją jako opis tego, co ma powstać i jak ma działać budynek po zakończeniu robót. Prawo budowlane wymaga, aby projekt był zgodny z miejscowym planem albo decyzją o warunkach zabudowy, a jego zakres był dostosowany do charakteru obiektu i stopnia skomplikowania robót. To ważne, bo innej precyzji potrzebuje prosty dom jednorodzinny, a innej obiekt usługowy, magazyn czy budynek wielorodzinny.

Element Co pokazuje Dlaczego to ważne
Układ przestrzenny i forma architektoniczna Wymiary, bryłę, wysokość, podziały i wygląd obiektu Urzędnik widzi, czy budynek mieści się w parametrach planistycznych
Zamierzony sposób użytkowania Funkcję obiektu, liczbę lokali i sposób ich wydzielenia Od tego zależą wymagania formalne i techniczne
Charakterystyczne parametry techniczne Najważniejsze dane o kubaturze, powierzchni, wysokości czy konstrukcji Pozwalają ocenić skalę inwestycji i zgodność z przepisami
Geotechnika i sposób posadowienia Opinię geotechniczną oraz informację, jak budynek będzie oparty na gruncie Bez tego łatwo o błędy kosztujące później bardzo dużo
Rozwiązania materiałowe i techniczne Materiał ścian, dachów, przegród, instalacji i innych rozwiązań wpływających na otoczenie To one przesądzają o trwałości, bezpieczeństwie i kosztach eksploatacji
Charakterystyka ekologiczna Wpływ inwestycji na środowisko i zużycie energii Coraz częściej to realny punkt kontroli, a nie formalność
Wyposażenie techniczne, w tym źródło ciepła Ogrzewanie, ciepłą wodę użytkową, wentylację i powiązane instalacje To bezpośrednio wpływa na komfort i rachunki
Dostępność i wymagania szczególne Warunki korzystania przez osoby ze szczególnymi potrzebami oraz, w wybranych przypadkach, udział lokali mieszkalnych To jeden z elementów, który łatwo pominąć, a trudno potem poprawić

W tej części projektu nie chodzi o dekorację. Chodzi o to, żeby dokumentacja była na tyle czytelna, by urząd mógł ją zatwierdzić, a projekt wykonawczy mógł z niej spokojnie wynikać. Kiedy to już jasne, pojawia się następne pytanie: kiedy taki projekt w ogóle trzeba składać do urzędu.

Kiedy dokument jest potrzebny, a kiedy decyduje zgłoszenie

Nie każda inwestycja wymaga pełnej procedury pozwolenia na budowę, ale to nie znaczy, że dokumentacja projektowa znika. Tryb zależy od rodzaju robót, obiektu i aktualnych przepisów art. 29 i 30 Prawa budowlanego. Przy pozwoleniu projekt architektoniczno-budowlany jest zatwierdzany decyzją, a przy części robót zgłaszanych zakres dokumentów bywa uproszczony, choć nadal musi być spójny z przepisami.
  • Przy inwestycjach standardowych urząd oczekuje kompletnego projektu budowlanego i załączników.
  • Przy zgłoszeniu zakres dokumentów zależy od rodzaju robót i nie powinno się zakładać go „na oko”.
  • Jeśli inwestycja wpływa na otoczenie, bezpieczeństwo pożarowe albo sieci uzbrojenia terenu, formalności zwykle rosną.
  • W przypadku obiektów szczególnych, na przykład w strefach ochronnych lub na terenach zamkniętych, dochodzą dodatkowe uzgodnienia.

Jeżeli mam doradzić jedną rzecz, to tę: zanim zamówisz opracowanie, ustal z projektantem nie tylko samą bryłę domu, ale też tryb formalny, bo od tego zależy cały układ dokumentów. To oszczędza tygodnie przepychania się z urzędem.

Co urzędnik sprawdza przed zatwierdzeniem

GUNB wyjaśnia, że organ administracji architektoniczno-budowlanej sprawdza projekt w zakresie zgodności z przepisami i dokumentami planistycznymi, ale nie zastępuje projektanta w decyzjach technicznych. Z mojego doświadczenia wynika, że kluczowe są spójność, czytelność i brak sprzecznych informacji między rysunkami a opisem.

  • Zgodność z MPZP albo decyzją WZ.
  • Zgodność granic, usytuowania obiektu i obszaru oddziaływania.
  • Dojazd, dojście i układ komunikacyjny.
  • Warunki posadowienia oraz geotechnika.
  • Warunki przeciwpożarowe i, jeśli trzeba, dostępność dla osób ze szczególnymi potrzebami.
  • Dane o źródle ciepła, wentylacji i wyposażeniu technicznym, jeśli mają znaczenie dla obiektu.

W praktyce urząd nie analizuje każdego detalu wykonawczego tak jak kierownik robót czy branżysta. Sprawdza przede wszystkim to, czy zamierzenie da się legalnie zatwierdzić i czy nie ma w nim sprzeczności z prawem. To prowadzi prosto do najczęstszych błędów, które wydłużają sprawę.

Najczęstsze błędy, które wydłużają decyzję

Najwięcej problemów nie robią wielkie koncepcje, tylko drobne niespójności. W praktyce urzędy najczęściej wzywają do uzupełnienia dokumentacji wtedy, gdy projekt wygląda dobrze graficznie, ale nie zgadza się formalnie albo technicznie.

  • Rozbieżności między opisem a rysunkami, na przykład inna powierzchnia, wysokość lub liczba lokali.
  • Nieaktualna mapa do celów projektowych albo błędnie pokazane granice działki.
  • Brak wymaganych uzgodnień, opinii lub oświadczeń projektanta.
  • Za mało dopracowane rozwiązanie posadowienia, zwłaszcza przy słabszych gruntach.
  • Niejasny układ instalacyjny, kominowy lub wentylacyjny, co później odbija się na ogrzewaniu i bezpieczeństwie.
  • Pominięcie obszaru oddziaływania obiektu, przez co projekt rozjeżdża się z przepisami o sąsiedztwie.

Każdy taki błąd zwykle oznacza wezwanie do uzupełnienia, a to zatrzymuje bieg sprawy i podnosi koszty pracy projektanta. Dlatego lepiej poprawić projekt przed złożeniem niż tłumaczyć go po czasie.

Ile trwa procedura i jak nie stracić ważności decyzji

Ustawowy termin wydania pozwolenia na budowę to dziś 65 dni od złożenia kompletnego wniosku, a decyzja wygasa, jeśli budowa nie ruszy w ciągu 3 lat od jej ostateczności albo zostanie przerwana na dłużej niż 3 lata. To dwa terminy, które inwestor powinien mieć w głowie od pierwszego dnia, bo obie granice potrafią kosztować więcej niż sama dokumentacja.

GUNB wyjaśnia też, że do wniosku o pozwolenie na budowę składa się projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany, a projektu technicznego nie dołącza się do urzędu. To istotne, bo wielu inwestorów próbuje spinać całość w jeden pakiet i niepotrzebnie czeka z częścią materiałów, które w rzeczywistości przygotowuje się równolegle, ale dla innego etapu.

Jeśli chcesz skrócić procedurę, trzy rzeczy robią największą różnicę: kompletny zestaw załączników, spójność danych między dokumentami i szybkie reagowanie na wezwania urzędu. W praktyce to ważniejsze niż próba przyspieszenia samego terminu ustawowego.

Co z ogrzewaniem i energooszczędnością warto dopiąć już na etapie projektu

To jest punkt, na którym naprawdę widać różnicę między projektem „na papierze” a projektem, który potem dobrze działa w domu. W części architektoniczno-budowlanej opisuje się między innymi źródło lub źródła ciepła do ogrzewania i przygotowania ciepłej wody użytkowej, a także rozwiązania materiałowe i techniczne wpływające na otoczenie i środowisko. Dla czytelnika Stagle.pl to najciekawszy fragment, bo to właśnie tutaj zaczyna się przyszły komfort i koszt eksploatacji.

  • Układ pomieszczeń powinien wspierać strefowanie ogrzewania, a nie je utrudniać.
  • Miejsce na pompę ciepła, kocioł, zasobnik czy rozdzielacze trzeba przewidzieć przed budową, nie po niej.
  • Wentylacja i odprowadzenie spalin muszą współgrać z wybraną technologią grzewczą.
  • Kompaktowa bryła budynku zwykle pomaga ograniczyć straty ciepła, ale wymaga dobrego rozplanowania przegród i mostków termicznych.
  • Jeżeli planujesz ogrzewanie podłogowe, podłogi, wysokości warstw i bezwładność cieplna powinny być uwzględnione na etapie projektu, bo późniejsza korekta bywa droga i uciążliwa.

Najkrócej mówiąc: dobrze zaprojektowany budynek jest tańszy w ogrzewaniu nie dlatego, że ma nowoczesne źródło ciepła, ale dlatego, że całość od początku pracuje jako jeden układ. Jeśli projektant i inwestor rozmawiają o tym dopiero po uzyskaniu decyzji, zwykle płacą za poprawki dwa razy. To prowadzi do praktycznego finału: co sprawdzić przed złożeniem dokumentów, żeby uniknąć niepotrzebnych zwrotek.

Jak dopiąć projekt, żeby nie wracał z urzędu i nie podnosił później kosztów ogrzewania

Najwięcej zyskuje inwestor, który przed złożeniem dokumentów zamyka trzy rzeczy: zgodność z planem, spójność rysunków z opisem i wybór technologii ogrzewania. To właśnie te trzy obszary najczęściej decydują, czy projekt przechodzi gładko, czy wraca do poprawy.

  • Jeśli budynek ma być ogrzewany taniej, już na etapie projektu wybierz technologię, która pasuje do bryły i lokalnych warunków.
  • Jeśli działka ma słabszy grunt, nie oszczędzaj na geotechnice.
  • Jeśli obiekt ma mieć więcej niż jedną funkcję, pilnuj, żeby dokumentacja nie mieszała parametrów różnych części inwestycji.
  • Jeśli urzędnik prosi o uzupełnienie, odpowiadaj od razu i precyzyjnie, bo to najprostszy sposób na urwanie kolejnych dni.

Dobrze przygotowany projekt nie jest sztuką dla sztuki. To dokument, który ma przejść przez urząd bez chaosu, a później pozwolić zbudować obiekt bez nerwowych korekt w połowie robót. Jeśli ten etap jest zrobiony porządnie, cała reszta idzie już wyraźnie spokojniej.

FAQ - Najczęstsze pytania

To dokument, który opisuje formę, sposób użytkowania, parametry techniczne i rozwiązania materiałowe obiektu. Jest kluczowy do uzyskania pozwolenia na budowę, łącząc prawo budowlane z realnymi decyzjami projektowymi. Urząd zatwierdza go przed rozpoczęciem robót.

Jest on obowiązkowy przy ubieganiu się o pozwolenie na budowę. W przypadku zgłoszenia zakres dokumentów może być uproszczony, ale zawsze musi być spójny z przepisami. Tryb zależy od rodzaju robót i obiektu, np. jego wpływu na otoczenie.

Najczęstsze błędy to rozbieżności między opisem a rysunkami, nieaktualne mapy, brak wymaganych uzgodnień, niedopracowane posadowienie gruntu oraz niejasny układ instalacyjny. Te błędy prowadzą do wezwań o uzupełnienie dokumentacji.

Dobrze zaprojektowany budynek z przemyślanym układem pomieszczeń, miejscem na instalacje grzewcze i kompaktową bryłą jest tańszy w eksploatacji. Wybór technologii ogrzewania na wczesnym etapie minimalizuje późniejsze kosztowne poprawki i zapewnia komfort.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

projekt architektoniczno budowlany zakres projektu architektoniczno-budowlanego najczęstsze błędy w projekcie architektoniczno-budowlanym projekt architektoniczno-budowlany a ogrzewanie domu

Udostępnij artykuł

Autor Witold Sobczak
Witold Sobczak
Nazywam się Witold Sobczak i od 15 lat zajmuję się tematyką ogrzewania. Moje zainteresowanie tym obszarem zaczęło się, gdy sam stanąłem przed wyzwaniem wyboru odpowiedniego systemu grzewczego do mojego domu. Od tamtej pory zgłębiam wiedzę na temat różnych rozwiązań, aby pomóc innym w podejmowaniu świadomych decyzji. W swoich tekstach koncentruję się na praktycznych aspektach ogrzewania, porównując dostępne technologie oraz wyjaśniając skomplikowane zagadnienia w przystępny sposób. Dbam o to, aby moje artykuły były oparte na rzetelnych źródłach i aktualnych trendach, co pozwala mi dostarczać czytelnikom użyteczne i zrozumiałe informacje. Staram się uprościć trudne tematy, aby każdy mógł łatwo zrozumieć, jakie rozwiązania są dla niego najlepsze. Moim celem jest nie tylko przekazywanie wiedzy, ale także inspirowanie do podejmowania mądrych decyzji dotyczących ogrzewania.
