Przydomowa oczyszczalnia ścieków ma sens tylko wtedy, gdy dobrze pasuje do działki, gruntu i formalności. Najważniejsze warunki budowy oczyszczalni przydomowej nie sprowadzają się do jednego pozwolenia, bo w praktyce trzeba połączyć przepisy budowlane, wodne i gminne z rozsądnym doborem technologii. Poniżej rozpisuję to tak, żeby dało się z tego realnie skorzystać przed zleceniem projektu i montażu.
Najpierw sprawdź trzy rzeczy, bo od nich zależy, czy inwestycja przejdzie bez poprawek
- Do 7,5 m3 na dobę przydomowa oczyszczalnia jest co do zasady zwolniona z pozwolenia na budowę, ale zwykle wymaga zgłoszenia.
- Do 5 m3 na dobę wchodzisz w uproszczony reżim wodnoprawny i co do zasady nie potrzebujesz decyzji o warunkach zabudowy.
- Lokalizacja na działce musi uwzględniać odległości od domu, studni, granicy działki, kabli i drzew.
- Grunt ma znaczenie większe niż sam katalog urządzeń - przy glinie i wysokich wodach gruntowych klasyczny drenaż często odpada.
- Po uruchomieniu trzeba myśleć o serwisie, osadach i dokumentach dla gminy, a nie tylko o tym, że instalacja już stoi.
Najpierw ustal, jakie przepisy decydują o inwestycji
Tu najłatwiej popełnić błąd: wiele osób wrzuca do jednego worka pozwolenie na budowę, zgłoszenie wodnoprawne i lokalne wymagania gminy. W praktyce to trzy różne porządki, a każdy z nich odpowiada na inne pytanie. Prawo budowlane mówi, czy i jak wolno postawić urządzenie, prawo wodne rozstrzyga, czy wolno odprowadzać ścieki do ziemi albo do wód, a przepisy gminne kontrolują ewidencję oraz sposób opróżniania osadników.
Najbardziej użyteczna granica wygląda dziś tak: oczyszczalnia o wydajności do 7,5 m3 na dobę nie wymaga pozwolenia na budowę, ale nadal trzeba sprawdzić, czy nie wchodzą dodatkowe obowiązki formalne. Z kolei przy instalacjach do 5 m3 na dobę Wody Polskie wskazują, że nie jest wymagana decyzja o warunkach zabudowy, jeśli mówimy o typowym rozwiązaniu dla domu jednorodzinnego i odprowadzaniu ścieków zgodnym z przepisami wodnymi.
| Obszar | Co obowiązuje | Co to oznacza w praktyce |
|---|---|---|
| Prawo budowlane | Do 7,5 m3 na dobę - bez pozwolenia na budowę | Najczęściej wystarczy zgłoszenie robót przed startem |
| Prawo wodne | Do 5 m3 na dobę - zwykłe korzystanie z wód | Odprowadzenie do ziemi jest możliwe bez pozwolenia wodnoprawnego, ale urządzenie rozsączające zwykle wymaga zgłoszenia wodnoprawnego |
| Planowanie przestrzenne | Brak obowiązku decyzji WZ dla oczyszczalni do 5 m3 na dobę | To upraszcza inwestycję tam, gdzie nie ma planu miejscowego |
| Gmina | Ewidencja oczyszczalni i kontrola osadów | Po uruchomieniu trzeba mieć porządek w dokumentach i umowie na odbiór osadów |
Jeśli instalacja ma przekraczać 5 m3 na dobę, robi się bardziej formalnie i trzeba sprawdzić lokalne uwarunkowania dużo wcześniej. To ten moment, w którym oszczędzanie na projekcie zwykle kończy się opóźnieniem albo korektą koncepcji. Dalej ważniejsza staje się już nie sama ustawa, tylko to, czy działka w ogóle nadaje się pod konkretne rozwiązanie.

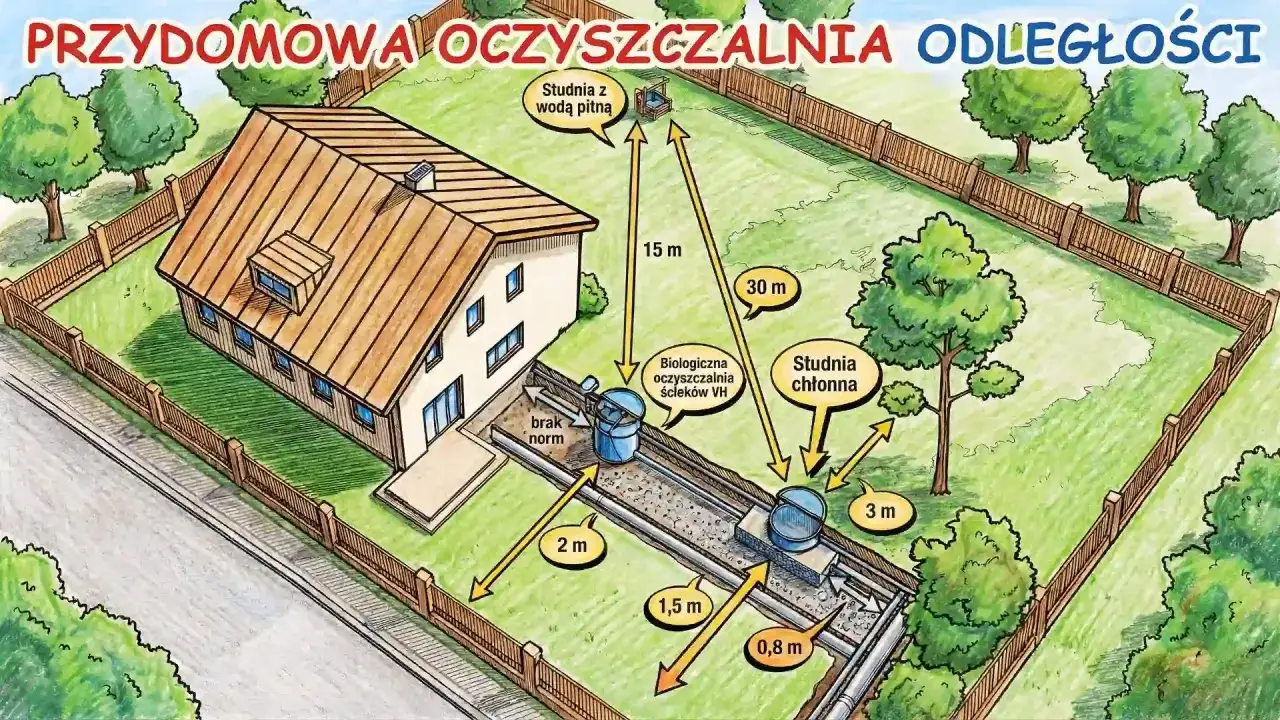

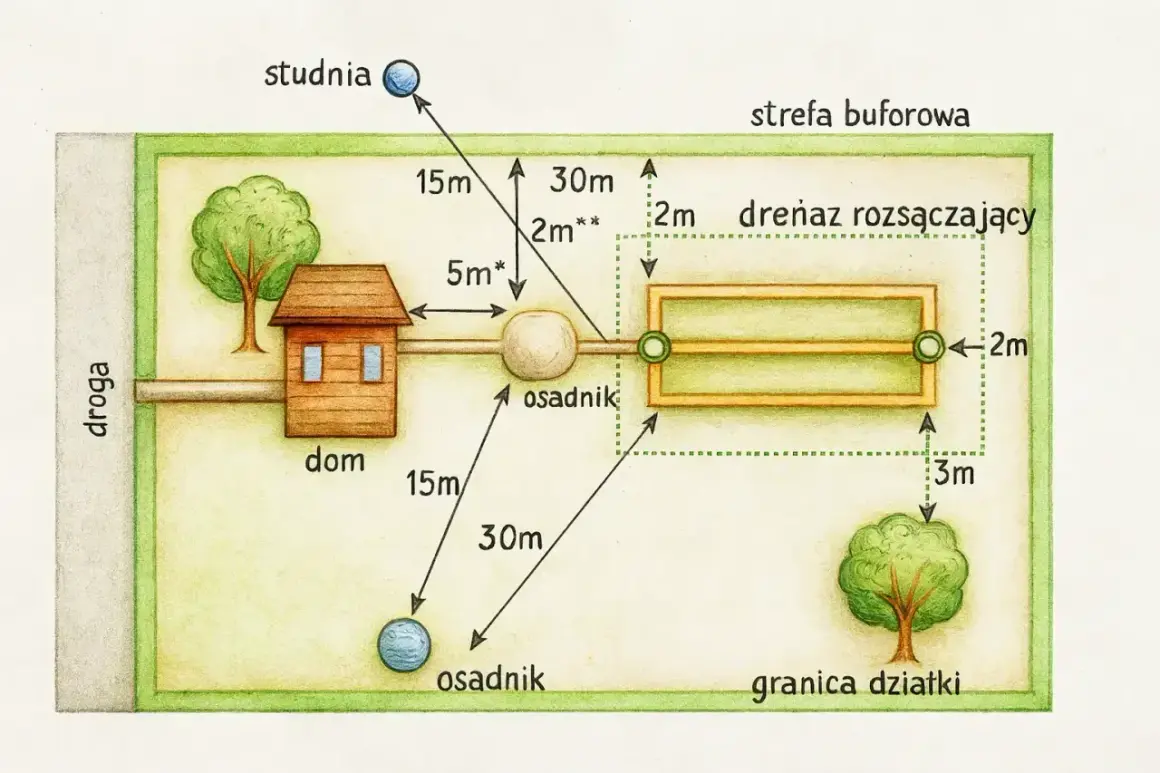

Gdzie ją posadowić na działce, żeby nie łamać odległości
W praktyce miejsce montażu decyduje o połowie sukcesu. Sama oczyszczalnia może być poprawna technicznie, ale jeśli ląduje za blisko studni, granicy działki albo w strefie wysokiej wody gruntowej, zaczynają się kłopoty z odbiorem, serwisem i bezpieczeństwem sanitarnym.
Najczęściej przyjmuje się następujące minimalne odległości dla typowej działki jednorodzinnej:
- 5 m od domu - dla zbiornika i elementów oczyszczania, jeśli projekt i technologia tego wymagają.
- 2 m od granicy działki - w praktyce często przyjmowane jako minimum dla urządzeń przydomowych.
- 15 m od studni - dla samej oczyszczalni lub osadnika.
- 30 m od studni - jeśli ścieki mają być rozsączane przez drenaż albo studnię chłonną.
- 0,8 m od kabli elektrycznych i 3 m od drzew oraz krzewów - to ważne dla bezpiecznego montażu i późniejszego serwisu.
Jest też wyjątek, o którym wielu inwestorów nie słyszy: przepływowy, szczelny osadnik wstępny może znaleźć się bardzo blisko budynku jednorodzinnego, jeśli odpowietrzenie zostanie wyprowadzone co najmniej 0,6 m ponad górną krawędź okien i drzwi zewnętrznych. To drobny detal, ale właśnie takie detale robią różnicę między projektem „na papierze” a rozwiązaniem, które przejdzie bez sporów z urzędem i sąsiadami.
Jeśli mam wskazać jedną rzecz, na której nie warto oszczędzać, jest nią rozpoznanie gruntu. Jak podkreśla PIG-PIB, przy takich inwestycjach trzeba brać pod uwagę rodzaj gruntu, uziarnienie, poziom wód gruntowych i kierunki spływu wód. To nie jest akademicki dodatek, tylko warunek wyboru technologii, która nie będzie się dusić po pierwszym intensywnym deszczu.
Po ustaleniu lokalizacji przechodzę zwykle do formalności, bo to właśnie one pokazują, czy wybrany układ da się zrealizować bez cofania całej koncepcji.
Jakie dokumenty i zgłoszenia trzeba przygotować przed montażem
Najbezpieczniej myśleć o tym etapami. Najpierw sprawdzasz, czy teren nie ma planu miejscowego lub czy nie będzie potrzebna decyzja lokalizacyjna, potem przygotowujesz dokumentację techniczną, a dopiero na końcu składasz właściwe zgłoszenia. Dla domu jednorodzinnego przydomowa oczyszczalnia bardzo rzadko wymaga ciężkiego trybu inwestycyjnego, ale to nie znaczy, że można zacząć bez papierów.
- Sprawdź status działki - plan miejscowy, warunki zabudowy i to, czy na terenie nie ma dodatkowych ograniczeń, na przykład stref ochronnych ujęć wody.
- Ustal przepustowość - od niej zależy, czy miesisz się w uproszczonym trybie do 5 m3, czy wchodzisz w wyższy poziom formalności.
- Przygotuj zgłoszenie budowy - do urzędu właściwego dla administracji architektoniczno-budowlanej składa się je przed rozpoczęciem robót.
- Dołącz szkice, rysunki i dokumenty odrębne - szczególnie wtedy, gdy projekt wymaga doprecyzowania układu na działce lub ma kontakt z innymi instalacjami.
- Jeśli ścieki mają być wprowadzane do ziemi - złóż zgłoszenie wodnoprawne dla urządzenia rozsączającego, studni chłonnej albo podobnego rozwiązania.
- Po uruchomieniu wpisz instalację do ewidencji gminnej i trzymaj dokumenty potwierdzające odbiór osadów.
| Sprawa | Gdzie załatwić | Kiedy jest potrzebna |
|---|---|---|
| Zgłoszenie robót budowlanych | Urząd obsługujący administrację architektoniczno-budowlaną | Przy typowej oczyszczalni do 7,5 m3 na dobę |
| Zgłoszenie wodnoprawne | Wody Polskie | Gdy wykonujesz urządzenie do wprowadzania ścieków oczyszczonych do ziemi |
| Pozwolenie wodnoprawne | Wody Polskie | Gdy odprowadzasz ścieki do wód albo przekraczasz 5 m3 na dobę |
| Ewidencja gminna | Urząd gminy lub miasta | Po zakończeniu budowy i uruchomieniu instalacji |
Z mojego punktu widzenia najważniejsze jest to, żeby nie mylić zgłoszenia budowy z formalnościami wodnymi. Pierwsze dotyczy wykonania urządzenia, drugie - sposobu odprowadzania ścieków oczyszczonych. To rozdzielenie często ratuje inwestora przed niepotrzebnym poprawianiem dokumentów już po rozpoczęciu robót.
Warto też pamiętać o współczesnym standardzie: dokumenty składasz przed startem, a urząd ma ustawowy czas na reakcję. Jeśli nie wniesie sprzeciwu w terminie, można iść dalej. To wygodne, ale tylko wtedy, gdy projekt nie jest zrobiony „na styk”.
Która technologia ma sens na Twojej działce
Tu nie ma jednej odpowiedzi dla wszystkich. Tak jak przy ogrzewaniu nie każdemu opłaca się ten sam kocioł, tak przy ściekach nie każda działka udźwignie ten sam układ. Dla mnie podstawowy podział wygląda prosto: albo masz warunki pod rozwiązanie rozsączające, albo wybierasz technologię bardziej odporną na trudny grunt i ograniczoną powierzchnię.
| Technologia | Kiedy działa najlepiej | Główne ograniczenia | Moja ocena praktyczna |
|---|---|---|---|
| Drenaż rozsączający | Grunty przepuszczalne, niski poziom wód gruntowych, dużo miejsca na działce | Nie lubi gliny, iłów, podmokłego terenu i zbyt małych działek | Najtańszy w montażu, ale najbardziej wrażliwy na błędy lokalizacji |
| Oczyszczalnia biologiczna | Działka mała, warunki gruntowe średnie lub trudne, potrzebna większa stabilność pracy | Wyższy koszt zakupu i większa zależność od prądu oraz serwisu | Najczęściej najlepszy kompromis między wygodą a bezpieczeństwem eksploatacji |
| Filtr piaskowy lub gruntowo-roślinny | Gdy trzeba obejść słabsze warunki gruntowe i jest miejsce na rozbudowę układu | Wymaga staranniejszego projektu i sensownej obsługi | Rozwiązanie bardziej „projektowe” niż standardowe, ale bywa bardzo skuteczne |
Najczęstszy błąd? Wybór technologii pod cenę zakupu, a nie pod działkę. To zwykle kończy się tym, że właściciel płaci dwa razy: najpierw za urządzenie, a później za przeróbkę systemu odprowadzenia ścieków. Przy gruntach ciężkich i wysokiej wodzie gruntowej drenaż rozsączający bywa po prostu złą decyzją, nawet jeśli na papierze wygląda atrakcyjnie.
W projektach warto od razu sprawdzić trzy rzeczy: przepuszczalność gruntu, miejsce na bezpieczne rozsączenie oraz dostęp serwisowy dla wozu asenizacyjnego. Jeśli choć jeden z tych elementów się nie spina, lepiej zmienić technologię teraz niż po zasypaniu wykopów.
Dobrze dobrany system to połowa sukcesu, ale druga połowa zaczyna się dopiero po uruchomieniu instalacji.
Co trzeba robić po uruchomieniu, żeby instalacja pozostała legalna
Po montażu wielu inwestorów uznaje temat za zamknięty. To błąd. Przydomowa oczyszczalnia nie jest urządzeniem „bezobsługowym” w sensie prawnym ani technicznym. Trzeba ją serwisować, czyścić, okresowo opróżniać osadnik i utrzymywać porządek w dokumentach. Gmina ma prawo kontrolować zarówno samą ewidencję, jak i sposób pozbywania się osadów.
Właściciel powinien mieć podpisaną umowę z firmą uprawnioną do opróżniania osadników w instalacjach przydomowych oczyszczalni ścieków oraz dowody odbioru usług. To nie jest formalność „na wszelki wypadek”, tylko dowód, że ścieki i osady nie trafiają w niekontrolowane miejsce. W praktyce właśnie tego najczęściej szukają kontrole.
- Osadnik wstępny opróżnia się zwykle co kilka miesięcy do raz na rok, zależnie od liczby domowników i modelu instalacji.
- Układ biologiczny wymaga przeglądu zgodnie z instrukcją producenta, najczęściej raz w roku.
- Elementy elektryczne i pompowe warto sprawdzać częściej, bo to one najszybciej pokazują zużycie.
- Dokumenty z wywozu osadu trzymaj w jednym miejscu, bo przy kontroli liczy się ciągłość, a nie dobra pamięć.
Warto też pamiętać o aktualnym podejściu do odprowadzania ścieków oczyszczonych. Powierzchniowe rozprowadzanie po działce, na przykład przez zraszacze czy podlewanie trawnika, nie jest traktowane tak samo jak wprowadzanie do ziemi. Jeśli planujesz wyprowadzenie oczyszczonej wody poza grunt, lepiej założyć, że trzeba to sprawdzić osobno, bo tu łatwo wejść w niewłaściwy tryb formalny.
Najzdrowsza zasada jest prosta: jeśli oczyszczalnia pracuje bez problemów, nadal trzymaj się harmonogramu serwisu. Zaniedbanie zaczyna być widoczne dopiero po czasie, a wtedy naprawa kosztuje znacznie więcej niż regularna obsługa.
Najczęstsze błędy, które kosztują najwięcej
Najdroższe pomyłki przy tej inwestycji są zaskakująco powtarzalne. Nie wynikają z „wady technologii”, tylko z tego, że ktoś pominął warunki działki, formalności albo eksploatację. To da się ograniczyć, jeśli od początku patrzysz na cały system, a nie tylko na sam zbiornik.
- Budowa drenażu na złym gruncie - glina, ił i wysoka woda gruntowa potrafią zabić nawet poprawnie zmontowany system.
- Zbyt mała odległość od studni - to jeden z najgorszych możliwych scenariuszy, bo ryzykujesz bezpieczeństwo wody.
- Mylenie zgłoszeń - budowlane, wodnoprawne i gminne to nie to samo.
- Kupno urządzenia bez sensownej dokumentacji - deklaracje zgodności i parametry pracy mają znaczenie praktyczne, nie tylko papierowe.
- Brak planu serwisowego - jeśli nie wiesz, kto i kiedy opróżnia osadnik, problemy pojawią się szybciej, niż zakładasz.
- Ignorowanie przyszłego dostępu - wozu asenizacyjnego i serwisanta nie wpuścisz przez nasadzenia, wąskie przejścia i przypadkowo ustawione elementy ogrodu.
W praktyce największą różnicę robi połączenie trzech rzeczy: dobra lokalizacja, poprawna technologia i regularna obsługa. Jeśli choć jeden element kuleje, cała inwestycja traci sens ekonomiczny. I właśnie dlatego nie lubię projektów robionych „na szybko”, bez sprawdzenia gruntu i bez rozmowy o eksploatacji.
Na końcu i tak zwykle wychodzi to samo: lepiej wydać trochę więcej na projekt i dobry układ niż później walczyć z zalewającym się drenażem albo z dokumentami, które nie pasują do faktycznego sposobu użytkowania.
Co sprawdzić w projekcie, zanim podpiszesz umowę
Jeśli mam zostawić Ci tylko jedną praktyczną listę, byłaby właśnie ta. Projekt przydomowej oczyszczalni powinien być czytelny, dopasowany do działki i zgodny z rzeczywistym sposobem korzystania z domu. Tu nie chodzi o ładny PDF, tylko o to, czy po montażu instalacja będzie działać bez sporów, awarii i poprawek.
- Dobowa przepustowość pasuje do liczby domowników i zużycia wody.
- Sposób odprowadzania ścieków jest zgodny z prawem wodnym i warunkami gruntu.
- Odległości od studni, granic i domu są policzone dla konkretnego układu na działce.
- Projekt przewiduje dostęp serwisowy do opróżniania osadnika i obsługi urządzeń.
- Producent daje pełną dokumentację techniczną i jasno opisuje serwis oraz części eksploatacyjne.
- Wiesz, kto odbiera osady i gdzie trzymasz potwierdzenia wywozu.
Jeżeli te punkty są zamknięte, inwestycja zwykle przebiega spokojnie i bez nerwowych zwrotów akcji. Właśnie tak podchodzę do przydomowej oczyszczalni: jako do systemu technicznego, który ma działać latami, a nie tylko przejść odbiór. Dobrze zaprojektowana instalacja oszczędza miejsce, ogranicza koszty eksploatacji i po prostu nie absorbuje uwagi właściciela bardziej, niż powinna.
