Budowa domu albo większego obiektu zaczyna się od formalności, które łatwo zbagatelizować, a potem kosztują tygodnie opóźnień. W tym artykule pokazuję, kiedy potrzebne jest pozwolenie na budowę, jakie dokumenty trzeba przygotować, ile trwa procedura i gdzie najczęściej pojawiają się błędy. Dorzucam też praktyczne różnice między pozwoleniem, zgłoszeniem i trybem uproszczonym, żeby łatwiej ocenić, co naprawdę dotyczy Twojej działki.
Najważniejsze rzeczy, które warto sprawdzić przed złożeniem wniosku
- Najpierw sprawdź MPZP albo decyzję WZ - bez tego trudno ocenić, czy inwestycja przejdzie bez poprawek.
- Komplet dokumentów decyduje o tempie sprawy - najczęściej potrzebny jest projekt budowlany, oświadczenie o prawie do dysponowania nieruchomością i wymagane uzgodnienia.
- Wniosek możesz złożyć papierowo lub online - obecnie coraz częściej robi się to przez e-Budownictwo.
- Na decyzję urząd ma zwykle do 65 dni - ale braki formalne potrafią ten termin wyraźnie wydłużyć.
- Pozwolenie wygasa po 3 latach - jeśli nie rozpoczniesz robót albo przerwiesz je na ponad 3 lata, trzeba zaczynać procedurę od nowa.
- Po decyzji nie kończą się obowiązki - przed startem robót trzeba jeszcze dopełnić formalności związanych z rozpoczęciem budowy.
Kiedy potrzebujesz pozwolenia, a kiedy wystarczy prostsza procedura
Ja zaczynam od jednej rzeczy: czy dla danej inwestycji w ogóle trzeba ubiegać się o pozwolenie, czy prawo dopuszcza zgłoszenie. Co do zasady roboty budowlane wymagają decyzji administracyjnej, ale katalog wyjątków jest dziś szeroki i w praktyce wiele zależy od rodzaju obiektu, jego skali oraz tego, gdzie stoi działka.
| Tryb | Kiedy ma sens | Co trzeba pamiętać |
|---|---|---|
| Pozwolenie na budowę | Przy większych, bardziej złożonych inwestycjach, przy obiektach wychodzących wpływem poza działkę albo tam, gdzie wymagają tego przepisy szczególne | Wniosek musi być kompletny, a decyzja - ostateczna, zanim wejdziesz na plac budowy |
| Zgłoszenie budowy | Gdy przepisy wprost przewidują uproszczony tryb, na przykład dla części budynków jednorodzinnych | Urząd może wnieść sprzeciw, jeśli dokumenty są niepełne albo inwestycja nie spełnia warunków |
| Bez pozwolenia i bez zgłoszenia | Przy drobnych robotach wymienionych w przepisach | To katalog zamknięty - nie wolno go interpretować rozszerzająco |
W przypadku domu jednorodzinnego ważny jest też obszar oddziaływania obiektu. Jeśli wychodzi on poza granicę Twojej działki, zgłoszenie zwykle nie wystarczy i potrzebna jest pełna decyzja. To jeden z tych momentów, w których projektant ma realnie duże znaczenie, bo to on określa ten obszar w projekcie budowlanym.
Jeśli działka nie ma miejscowego planu zagospodarowania przestrzennego, dochodzi jeszcze decyzja o warunkach zabudowy. Bez niej urzędnik nie ma podstaw, żeby pozytywnie ocenić wiele inwestycji. Gdy ten pierwszy filtr jest już jasny, można przejść do dokumentów, a to najczęściej decyduje o sprawnym przebiegu całej sprawy.

Jakie dokumenty trzeba przygotować, żeby wniosek nie wrócił do poprawy
Najwięcej problemów widzę zwykle nie w samej decyzji, tylko w załącznikach. Urząd nie szuka pretekstu do odmowy, ale kompletność i zgodność dokumentów mają tu znaczenie podstawowe. W praktyce trzeba myśleć nie o jednym papierze, lecz o całym zestawie materiałów, które muszą ze sobą współgrać.
| Dokument | Po co jest potrzebny | Na co uważać |
|---|---|---|
| Wniosek o pozwolenie na budowę | To formalna podstawa całego postępowania | Dane inwestora, działki i zamierzenia muszą być spójne z projektem |

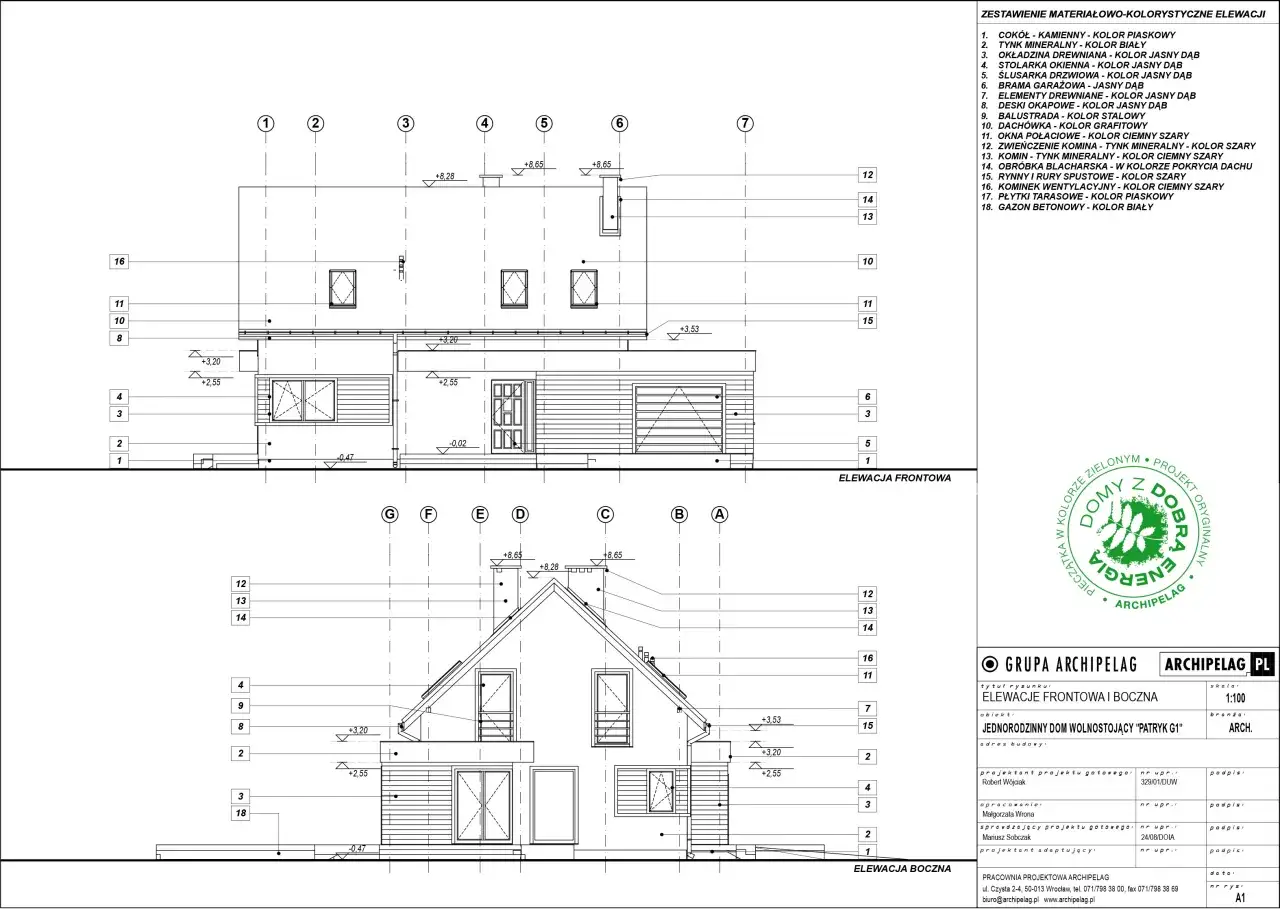

| Projekt zagospodarowania działki lub terenu oraz projekt architektoniczno-budowlany | Pokazuje, co dokładnie ma powstać i jak obiekt będzie ustawiony na działce | Projekt musi być aktualny i zgodny z MPZP albo WZ |
| Oświadczenie o prawie do dysponowania nieruchomością na cele budowlane | Potwierdza, że możesz legalnie realizować inwestycję na tej działce | Brak tego oświadczenia zwykle blokuje sprawę od razu |
| Decyzja o warunkach zabudowy | Jest potrzebna, gdy dla terenu nie obowiązuje MPZP | Warto sprawdzić, czy decyzja jest ostateczna i dotyczy tej samej inwestycji |
| Opinia, uzgodnienia i pozwolenia szczególne | Dotyczą spraw środowiskowych, przeciwpożarowych, drogowych lub branżowych | To właśnie tutaj najczęściej pojawiają się dodatkowe terminy i korekty |
| Zaświadczenie projektanta o uprawnieniach | Potwierdza, że projekt przygotowała osoba z właściwymi kwalifikacjami | Zaświadczenie musi być aktualne w dniu opracowania projektu |
Jeżeli inwestycja obejmuje także część użytkową inną niż mieszkaniowa, na przykład sklep, gabinet albo warsztat, dochodzi jeszcze kwestia opłaty skarbowej. Warto to ustalić na starcie, bo później nie chodzi już o samą kwotę, tylko o to, czy urząd w ogóle przyjmie wniosek bez potwierdzenia wpłaty.
Na Biznes.gov.pl aktualne wzory formularzy i opisy dokumentów są opisane bardzo praktycznie, ale ja i tak zawsze sprawdzam je pod kątem konkretnej działki, a nie wyłącznie według listy kontrolnej. Gdy papiery są już gotowe, można przejść do samego złożenia sprawy.
Jak wygląda procedura krok po kroku w urzędzie
Procedura jest prostsza, niż wygląda na papierze, ale tylko wtedy, gdy idziesz w niej we właściwej kolejności. W praktyce najpierw trzeba ustalić właściwy organ, potem złożyć komplet dokumentów, a dopiero później czekać na decyzję i dopełnić obowiązków przed rozpoczęciem robót.
- Sprawdzasz MPZP albo uzyskujesz decyzję WZ, jeśli planu nie ma.
- Zbierasz projekt, uzgodnienia i pozostałe załączniki.
- Składasz wniosek w starostwie powiatowym albo urzędzie miasta na prawach powiatu; przy niektórych obszarach szczególnego statusu sprawę prowadzi wojewoda.
- Jeśli chcesz, korzystasz z e-Budownictwa i wysyłasz wniosek elektronicznie.
- Urząd sprawdza kompletność i zgodność dokumentów z przepisami.
- Po wydaniu decyzji czekasz na jej ostateczność i dopiero wtedy organizujesz start robót.
Warto pamiętać, że urząd może wezwać do uzupełnienia braków albo wydać sprzeciw, jeśli dokumenty są niezgodne z przepisami. Od odmowy przysługuje odwołanie, ale to zawsze oznacza kolejne tygodnie. Dlatego ja traktuję etap składania wniosku jak moment, w którym nie opłaca się oszczędzać na staranności.
Przy inwestycjach związanych z ogrzewaniem to też ma znaczenie praktyczne. Jeśli od początku planujesz pompę ciepła, kocioł gazowy albo podłączenie do sieci ciepłowniczej, dobrze jest uwzględnić to już w projekcie, bo późniejsze zmiany potrafią wywołać dodatkowe formalności. Skoro wiadomo już, jak przebiega procedura, naturalnie pojawia się pytanie o czas i koszty.
Ile kosztuje decyzja i jak długo czeka się na odpowiedź
Najkrótsza odpowiedź brzmi: dla domu jednorodzinnego bez części usługowej opłata skarbowa za pozwolenie zwykle wynosi 0 zł. To dobra wiadomość, ale nie oznacza, że cały proces jest darmowy. Trzeba doliczyć koszty projektu, map, uzgodnień, geodety, pełnomocnika, a czasem także dodatkowych opinii branżowych.
| Pozycja | Stawka | Kiedy występuje |
|---|---|---|
| Opłata skarbowa za pozwolenie na budowę domu jednorodzinnego | 0 zł | Gdy dom ma wyłącznie funkcję mieszkaniową |
| Opłata za część budynku używaną na cele inne niż mieszkaniowe | 1 zł za 1 m², maksymalnie 539 zł | Gdy w domu działa np. sklep, gabinet lub warsztat |
| Pełnomocnictwo | 17 zł | Gdy wniosek składa pełnomocnik |
| Rozpatrzenie wniosku | Do 65 dni kalendarzowych | Termin liczony od złożenia kompletnego wniosku |
W praktyce najważniejszy jest nie sam termin ustawowy, tylko to, czy wniosek od początku jest kompletny. Jeśli czegoś brakuje, urząd wzywa do uzupełnienia i wszystko się wydłuża. Przy dobrze przygotowanej dokumentacji decyzja często zapada wcześniej, ale na to nigdy nie buduję harmonogramu całej inwestycji.
Pozwolenie jest ważne 3 lata od momentu, kiedy decyzja stanie się ostateczna. Wygasa, jeśli w tym czasie nie rozpoczniesz budowy albo przerwiesz ją na dłużej niż 3 lata. To bardzo ważne, bo wiele osób zakłada, że formalności załatwią „na zapas”, a potem wracają do inwestycji po kilku sezonach i okazuje się, że trzeba zaczynać od nowa.
Skoro wiesz już, ile to kosztuje i jak długo trwa, czas zobaczyć, co najczęściej psuje cały proces jeszcze przed wydaniem decyzji.
Najczęstsze błędy, które opóźniają albo blokują sprawę
Moim zdaniem większość problemów wcale nie wynika z „trudnego urzędu”, tylko z niedopilnowania podstaw. Poniżej są błędy, które widzę najczęściej i które rzeczywiście mają wpływ na tempo postępowania.
- Brak MPZP albo WZ na starcie - inwestor zakłada, że działka „na pewno się nada”, a potem dopiero sprawdza formalności.
- Niespójny projekt - plan domu, jego usytuowanie albo parametry nie pasują do planu miejscowego lub warunków zabudowy.
- Nieaktualne załączniki - stare zaświadczenie projektanta, brak wymaganych uzgodnień albo niepełny komplet podpisów.
- Mylenie projektu z decyzją - zatwierdzenie projektu nie jest jeszcze zgodą na rozpoczęcie robót.
- Pomijanie części użytkowej - jeśli budynek ma mieć funkcję inną niż mieszkaniowa, opłata i zakres dokumentów zmieniają się.
- Zbyt wczesny start prac - wejście na budowę przed ostatecznością decyzji albo bez wymaganych zawiadomień potrafi wywołać poważne konsekwencje.
Najbardziej kosztowny błąd bywa zaskakująco prosty: ktoś składa wniosek, ale nie sprawdza, czy projekt uwzględnia realne warunki działki, w tym technologię ogrzewania i przyłącza. Potem wychodzą poprawki, a każda poprawka oznacza czas, nerwy i czasem dodatkowy projekt zamienny. To właśnie dlatego tak dużo uwagi poświęcam etapowi przygotowania, a nie samemu podpisaniu decyzji.
Co robię po decyzji, zanim wejdzie ekipa na budowę

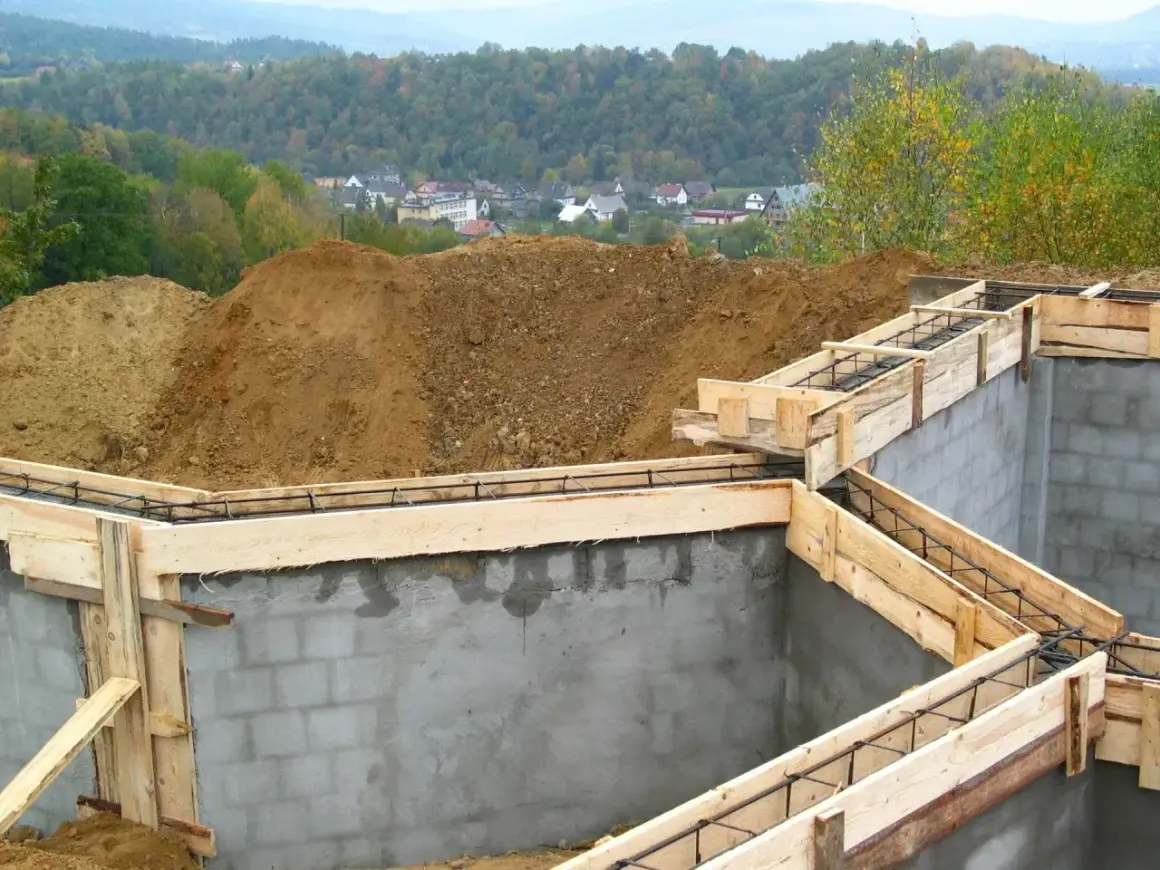

Po pozytywnej decyzji formalności jeszcze się nie kończą. Zanim na działce pojawi się ekipa, trzeba dopiąć kilka rzeczy, które w praktyce porządkują start budowy i chronią przed chaosem na placu.
- Odbieram ostemplowany projekt budowlany, jeśli wymagany był w wersji papierowej.
- Wykupuję lub odbieram dziennik budowy.
- Zawiadamiam urząd i projektanta o planowanym terminie rozpoczęcia robót.
- Umawiam geodetę do wytyczenia obiektu w terenie.
- Sprawdzam, czy teren budowy jest przygotowany pod zaplecze, media i organizację prac.
- Jeśli plan ogrzewania wymaga dodatkowych ustaleń, dopinam je przed startem robót, a nie w trakcie.
To też dobry moment, żeby spojrzeć na inwestycję szerzej niż tylko przez pryzmat samego domu. Jeżeli źródło ciepła ma być pompą ciepła, kotłem gazowym albo przyłączem do sieci ciepłowniczej, lepiej ustalić to teraz niż zmieniać projekt w połowie budowy. Z własnego doświadczenia wiem, że takie „drobne” decyzje najczęściej wracają później jako najdroższe poprawki.
Co sprawdziłbym jeszcze przed złożeniem wniosku, żeby nie tracić tygodni
Gdybym miał jednym zdaniem opisać cały proces, powiedziałbym tak: dobrze przygotowany wniosek oszczędza więcej niż jakikolwiek pośpiech. Nie opłaca się składać dokumentów „na próbę”, bo każda luka w projekcie, każdy brak podpisu i każda niezgodność z planem miejscowym wracają do inwestora z opóźnieniem.
Przed złożeniem papierów sprawdziłbym jeszcze trzy rzeczy: czy działka rzeczywiście ma właściwe przeznaczenie, czy projekt uwzględnia technologię ogrzewania i przyłącza oraz czy osoba podpisująca dokumenty ma aktualne uprawnienia i pełnomocnictwa. To są drobiazgi, które nie wyglądają groźnie, ale w praktyce decydują o tym, czy decyzja przejdzie gładko, czy utknie w poprawkach.
Jeżeli chcesz podejść do tematu rozsądnie, zacznij od planu zagospodarowania, potem sprawdź projekt i dopiero na końcu składaj wniosek. Taka kolejność daje po prostu najmniej niespodzianek, a przy budowie domu to zwykle najlepsza możliwa oszczędność.
