Dobrze przygotowany projekt budowlany decyduje nie tylko o tym, czy urząd wyda decyzję, ale też o tym, czy później da się sensownie prowadzić budowę bez kosztownych poprawek. W tym tekście pokazuję, co taka dokumentacja musi zawierać, kto ją podpisuje, jak wygląda ścieżka do pozwolenia i gdzie najczęściej pojawiają się błędy. Dorzucam też praktyczny wątek ogrzewania domu, bo źródło ciepła i instalacje najlepiej rozstrzygnąć jeszcze przed złożeniem papierów.
Najważniejsze informacje, które warto znać przed złożeniem dokumentów
- Dokumentacja dzieli się dziś na trzy powiązane części, z których każda pełni inną rolę w procesie.
- Urząd zatwierdza część dotyczącą działki i architektury, a część techniczna musi być gotowa przed rozpoczęciem robót.
- Wersja papierowa wymaga zwykle trzech egzemplarzy zatwierdzanych części, a elektroniczna jest podpisywana cyfrowo.
- Najpierw sprawdza się zgodność z planem miejscowym lub decyzją o warunkach zabudowy, potem kompletność i uprawnienia projektantów.
- Najwięcej opóźnień powodują braki w uzgodnieniach, niespójność rysunków i zmiany wprowadzane już po zatwierdzeniu.

Co składa się na dokumentację potrzebną do pozwolenia

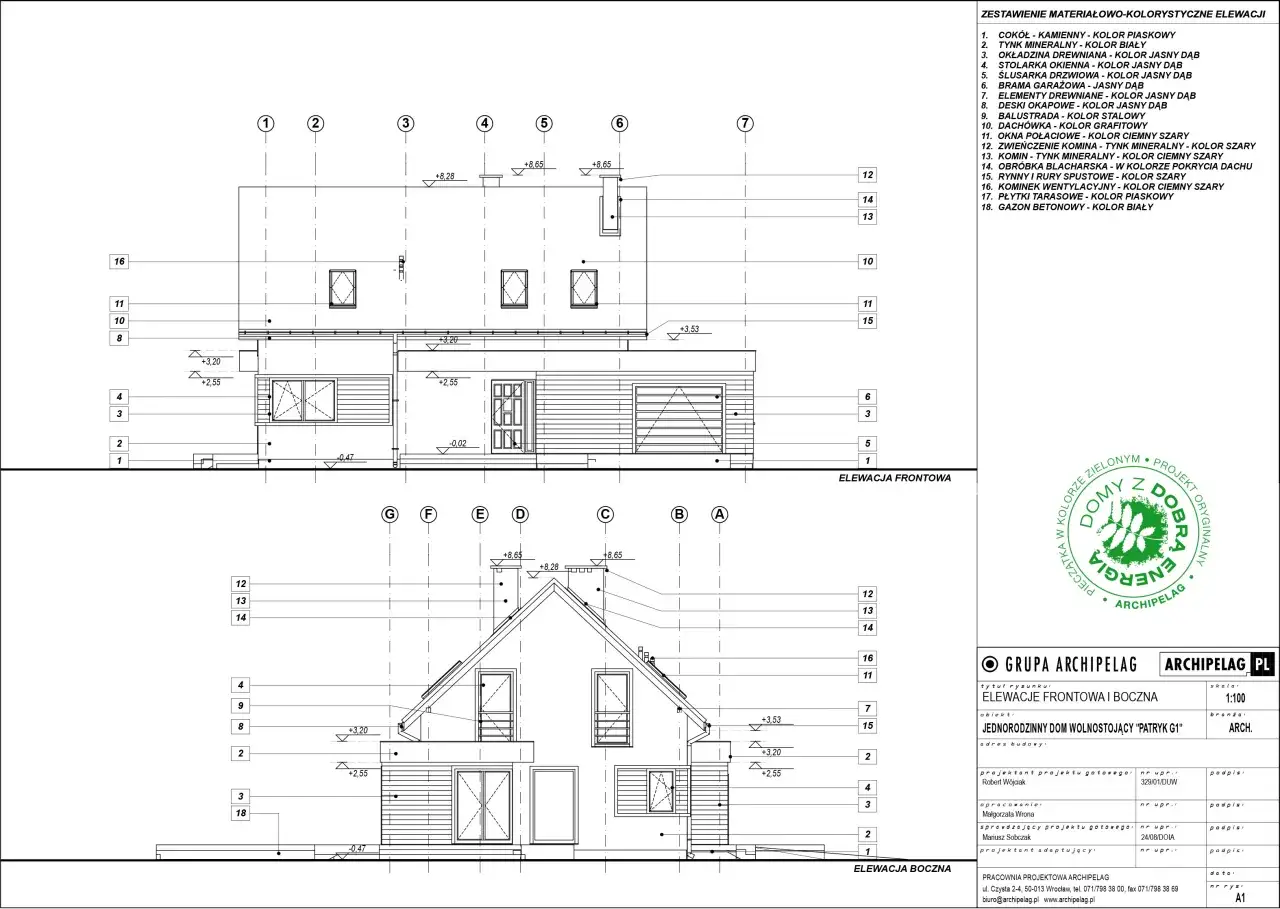

Nie patrzę na tę dokumentację jak na jeden plik do urzędu. W praktyce chodzi o trzy logicznie połączone części, które muszą mówić jednym językiem: plan zagospodarowania działki lub terenu, część architektoniczno-budowlaną oraz część techniczną. Najważniejsze jest to, że urząd nie ocenia wyłącznie rysunków, tylko spójność całego zamierzenia.
| Część | Co obejmuje | Po co jest |
|---|---|---|
| Plan zagospodarowania działki lub terenu | Granice działki, usytuowanie obiektu, dojazd, sieci, sposób odprowadzenia ścieków, układ zieleni, obszar oddziaływania | Pokazuje, czy budynek mieści się na działce i czy nie koliduje z otoczeniem |
| Część architektoniczno-budowlana | Bryłę, funkcję obiektu, parametry techniczne, rozwiązania materiałowe, warunki posadowienia, opis dostępności, źródło ciepła | Opisuje, jak obiekt ma wyglądać i działać |
| Część techniczna | Rozwiązania konstrukcyjne, obliczenia statyczne, charakterystykę energetyczną, rozwiązania techniczne i materiałowe | Stanowi podstawę wykonania robót i przygotowania budowy |
Do tego dochodzą załączniki: aktualna mapa do celów projektowych, wymagane opinie, uzgodnienia i pozwolenia, a przy braku planu miejscowego także decyzja o warunkach zabudowy. Jeśli działka ma nietypowe uzbrojenie, dojazd albo ograniczenia środowiskowe, liczba dokumentów szybko rośnie. Ta trzecia część zwykle nie przechodzi urzędowego zatwierdzenia tak jak dwie pierwsze, ale bez niej budowa nie powinna ruszyć. Kiedy ten zestaw jest domknięty, warto przejść do tego, kto bierze za niego odpowiedzialność.
Kto przygotowuje i podpisuje każdy element
W praktyce najlepiej działa jasny podział odpowiedzialności. Jeden projektant może podpisać całość danej części, ale tylko wtedy, gdy ma odpowiednie uprawnienia; w przeciwnym razie podpisy składają wszystkie osoby, które brały udział w opracowaniu i sprawdzeniu dokumentacji. Jeśli część architektoniczna albo techniczna podlega sprawdzeniu, podpis projektanta sprawdzającego też musi się pojawić. Przy wersji papierowej robi się to na stronie tytułowej, a przy elektronicznej plik podpisuje się kwalifikowanym podpisem, podpisem zaufanym albo osobistym.
Z mojego doświadczenia to właśnie tu pojawia się sporo nieporozumień: inwestor zakłada, że jeden podpis załatwia wszystko, a urząd później widzi brak zgodności z zakresem uprawnień. Dlatego jeszcze przed zleceniem prac sprawdzam, czy biuro ma realną możliwość skoordynowania branż i czy projektant odpowiada za cały zakres, czy tylko za jego fragment. W praktyce przy domu jednorodzinnym różnicę robi już sama koordynacja architektury, konstrukcji, instalacji i geotechniki. Gdy to jest poukładane, łatwiej zdecydować, czy inwestycja powinna iść w pozwolenie, czy wystarczy uproszczona ścieżka.
Pozwolenie czy zgłoszenie z projektem
Nie każda inwestycja wymaga pełnej decyzji o pozwoleniu. W części przypadków prawo dopuszcza zgłoszenie z dokumentacją projektową, ale to nie jest skrót „dla wygody”, tylko osobna ścieżka z własnymi warunkami. Jeżeli obiekt jest prostszy, a przepisy wyraźnie na to pozwalają, można oszczędzić czas. Jeżeli jednak działka, sposób użytkowania albo instalacje są bardziej złożone, lepiej od razu liczyć się z pełnym postępowaniem.
Najgorszy błąd to zakładanie z góry, że na pewno wystarczy zgłoszenie. W praktyce kwalifikacja inwestycji zależy od rodzaju obiektu, zakresu robót i lokalnych uwarunkowań planistycznych. Gdy w grę wchodzą nietypowe przyłącza, większy zakres przebudowy albo dodatkowe uzgodnienia branżowe, bezpieczniej prowadzić sprawę jak klasyczne pozwolenie. Taka ostrożność zwykle oszczędza więcej czasu niż próba przyspieszania na siłę. Po ustaleniu ścieżki można przejść do samego przebiegu postępowania.
Jak przebiega droga do decyzji urzędu
- Sprawdza się plan miejscowy albo warunki zabudowy oraz aktualną mapę do celów projektowych.
- Przygotowuje się poszczególne części dokumentacji i zbiera wymagane opinie, uzgodnienia oraz pozwolenia.
- Składa się wniosek papierowo albo elektronicznie, najczęściej przez e-Budownictwo.
- Organ bada zgodność z przepisami, kompletność i uprawnienia osób podpisujących dokumenty.
- Jeśli są braki, inwestor dostaje wezwanie do ich usunięcia; jeśli nie, wydawana jest decyzja.
- Przy pozwoleniu ustawowy termin decyzji to 65 dni, ale wezwania do uzupełnienia zatrzymują bieg sprawy.
W większych inwestycjach można też wystąpić o odrębną decyzję zatwierdzającą część projektową; ważna jest maksymalnie rok. Przy tej ścieżce opłata skarbowa wynosi 47 zł. To nie jest największy koszt całej inwestycji, ale dobrze pokazuje, że nawet pozornie drobny wariant postępowania ma własne konsekwencje formalne. Najwięcej problemów nie robi jednak opłata, tylko błędy, które wychodzą dopiero na etapie kontroli urzędu.
Najczęstsze błędy, które zatrzymują sprawę
- Niezgodność z planem miejscowym albo decyzją o warunkach zabudowy.
- Stara lub nieprawidłowo opisana mapa do celów projektowych.
- Rozjazd między częścią działkową, architektoniczną i techniczną.
- Brak wymaganych uzgodnień, opinii lub pozwoleń branżowych.
- Podpisy osób, które nie mają właściwych uprawnień do danego zakresu.
- Wprowadzanie istotnych zmian już po zatwierdzeniu, bez formalnej zmiany decyzji.
Jeżeli organ znajdzie nieprawidłowości, może wydać postanowienie z terminem na ich usunięcie. Gdy inwestor nie reaguje, kończy się to odmową zatwierdzenia dokumentacji albo decyzji o pozwoleniu. Po rozpoczęciu budowy każde istotne odstępstwo od zatwierdzonego projektu wymaga już osobnego, formalnego kroku. I właśnie dlatego planowanie źródła ciepła oraz instalacji warto zamknąć wcześniej, zanim pojawi się pierwszy materiał na placu budowy.
Ogrzewanie domu trzeba rozstrzygnąć wcześniej, niż się wydaje
Przy domu jednorodzinnym ten temat bywa lekceważony, a później kosztuje najwięcej. W części architektoniczno-budowlanej powinno znaleźć się źródło lub źródła ciepła do ogrzewania i przygotowania ciepłej wody użytkowej, a w części technicznej dochodzą już konkretne rozwiązania konstrukcyjne i instalacyjne. To oznacza, że pompa ciepła, kocioł gazowy, kominek, ogrzewanie podłogowe czy grzejniki nie są dodatkiem „na później”, tylko elementem, który wpływa na całą logikę budynku.
- Pompa ciepła wymaga sensownego miejsca na jednostkę zewnętrzną i przemyślenia hałasu.
- Kocioł gazowy pociąga za sobą wentylację, odprowadzenie spalin i miejsce na urządzenia pomocnicze.
- Ogrzewanie podłogowe zmienia parametry pracy instalacji i pomaga obniżać temperaturę zasilania.
- Kominek wymaga odpowiedniego przewodu dymowego, dopływu powietrza i zgodności z układem wentylacji.
- Jeśli planujesz niskie rachunki, musisz patrzeć na cały układ: przegrody, izolację, źródło ciepła i automatykę, a nie na samo urządzenie.
W praktyce to właśnie tutaj najłatwiej o kosztowną poprawkę. Dobrze ustawione ogrzewanie na etapie dokumentacji pozwala uniknąć późniejszego kucia, przerabiania kotłowni albo walki o miejsce na instalacje. Kiedy te decyzje są zamknięte, zostaje ostatni krok: szybka kontrola przed złożeniem dokumentów.
Co sprawdzam przed złożeniem dokumentów, żeby nie wracać do tego dwa razy
- Czy inwestycja jest zgodna z planem miejscowym albo decyzją o warunkach zabudowy.
- Czy mapa do celów projektowych jest aktualna i ma właściwą klauzulę.
- Czy wszystkie części dokumentacji mówią to samo o bryle, usytuowaniu i instalacjach.
- Czy podpisy i uprawnienia odpowiadają zakresowi prac każdej osoby.
- Czy dołączono wszystkie wymagane opinie, uzgodnienia i decyzje.
- Czy sposób ogrzewania, wentylacja i ewentualne przyłącza są już przesądzone.
- Czy wiesz, co zrobisz, jeśli w trakcie budowy pojawi się potrzeba istotnej zmiany.
Jeśli pilnujesz tych punktów, cała procedura jest zwykle bardziej przewidywalna, a urzędowe poprawki nie zamieniają się w wielotygodniowe opóźnienie. Właśnie tak traktuję tę dokumentację: nie jako formalność do odhaczenia, tylko jako plan, który ma działać na budowie i po jej zakończeniu. Dzięki temu pozwolenie staje się etapem porządkującym inwestycję, a nie przeszkodą, którą trzeba przeczekać.
